背景 某施工单位承包了二级公路A合同段路基工程,本合同段有填有挖,且需以挖做填,施工跨越雨期,项目部充分考虑雨期对施工的影响,对选择施工的项目进行详细...
问题
背景

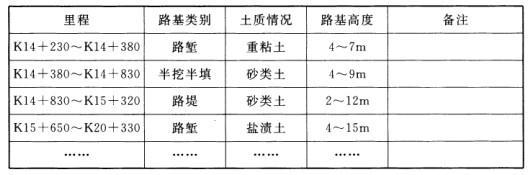

某施工单位承包了二级公路A合同段路基工程,本合同段有填有挖,且需以挖做填,施工跨越雨期,项目部充分考虑雨期对施工的影响,对选择施工的项目进行详细考察,并编制雨期施工计划。其中,部分路段资料如下表:
正式开工前先做好路基临时排水。雨期路堤填筑工艺按“四区段八流程”组织,采用震动压路机压实。填料利用挖方土作填料,选用砂类土和重粘土等,做到随挖随填及时压实。雨期路堑施工分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通.挖方边坡一次挖到设计坡面,尽量控制超挖。
问题:
1.表中的4个路段,不宜在雨期施工的有哪些?
2.指出路堤填筑的错误做法。说明理由。
3.路堤填筑“四区段”是指哪四个区段?
4.指出路堑开挖的错误做法。说明理由。
选项
答案
解析
1.不宜在雨期施工的路段有K14+230~K14+380和K15+650~K20+33002.“填料选用重粘土”错误。填料应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土等,而重粘土的透水性差。
3.路堤填筑“四区段”是指填筑区段、平整区段、碾压区段、检测区段。
4.“挖方边坡一次挖到设计坡面”错误。挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过后再修整到设计坡面。
本案例第1问考查的是雨期施工地段的选择。(1)雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。(2)重粘土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。
本案例第2问考查的是雨期填筑路堤施工要求。填料应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土等。利用挖方土作填料,含水量符合要求时,应随挖随填及时压实。含水量过大难以晾晒的土不得用作雨期施工填料。
本案例第3问考查的是路堤施工技术基本知识。路基填筑按四个作业区段、八道工艺流程进行分层施工。四个作业区段是:填筑区段、平整区段、碾压区段、检验区段。八道工艺流程是:施工准备、基底处理、分层填筑、摊铺平整、洒水晾晒、碾压夯实、检验签证、路基整修。
本案例第4问考查的是雨期开挖路堑施工要求。(1)雨期路堑施工宜分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通。(2)挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过后再修整到设计坡面。(3)雨期开挖路堑,当挖至路床顸面以上300~500mm时应停止开挖,并在两侧挖好临时排水沟,待雨期过后再施工。(4)雨期开挖岩石路基,炮眼宜水平设置。
相关内容:背景,公路,合同,段路基,路基,工程,且需,挖做,施工,雨期,项目部,影响,项目
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
