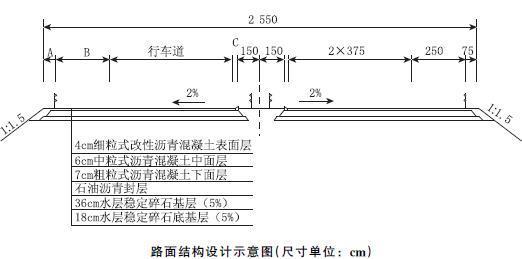

背景: 某新建一级公路工程K11+120~K12+260合同段位于海拔3000m以上的地区,路面结构设计示意图如下图所示。该合同段工程与其他工程或已有...

作者: rantiku 人气: - 评论: 0

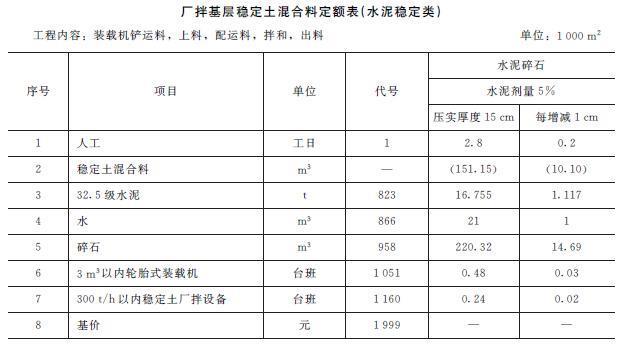

问题 背景: 某新建一级公路工程K11+120~K12+260合同段位于海拔3000m以上的地区,路面结构设计示意图如下图所示。该合同段工程与其他工程或已有道路无交叉,依据交通运输部颁布的《公路工程基本建设概预算编制办法》(JTGB06-2007)、《公路工程预算定额》(JTG/TB06-02-2007)编制的该工程施工图预算,其中K11+120~K12+120底基层工程量为:22300m2(底基层平均面积)。 厂拌基层稳定土混合料的定额如下表所示,各定额分项预算价格分别为: 人工:80元/工日;稳定土混合料:162.72元/m3;水泥:400元/t;水:4元/m3;碎石:80元/m3;3m3 以内轮胎式装载机:1200 元/台班;300t/h以内稳定土厂拌设备:1500元/台班。 项目部在施工底基层、基层时采用方法有: (1)采用沥青混凝土摊铺机分一层两幅摊铺水泥稳定碎石底基层。 (2)采用稳定土摊铺机分一层两幅摊铺水泥稳定碎石基层。 (3)先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机,轮胎压路机继续碾压密实。 项目部于2014年6月至8月完成了该合同段工程所有路面施工,该地区属于冬Ⅲ区,11月进入冬季。 <1> 、写出路面结构设计图中A、B、C的名称。 <2> 、计算K11+120~K12+120段底基层施工需拌制的水泥稳定碎石混合料的数量,并计算该部分厂拌底基层水泥稳定碎石混合料的材料费和施工机械使用费。(计算结果保留小数点后两位) <3> 、该合同段的冬季施工增加费、高原地区施工增加费和行车干扰工程增加费是否需要计取?并分别写出该三项增加费的计算基数构成。 <4> 、分别判断底基层、基层施工中3个施工方法是否正确,如不正确,请改正。
选项
答案
解析 <1> 、 A为土路肩、B为硬路肩、C为路缘带。 <2> 、 所需数量:22300*(151.15+10.10*3)/1000=4046.34m3 材料费: 方法一:22300*[(16.755*1.117*3)*400+(21+1*3)*4+(220.32+14.69*3)*80]/1000=653158.08元 方法二:22300*0.18*162.72=653158.08元 施工机械使用费:22300*[(0.48*0.03*3)*1200+(0.24+0.02*3)*1500]/1000=25288.20元 <3> 、 冬季施工增加费、高原地区施工增加费要记取,行车干扰工程增加费不需要记取。冬季施工增加费计算基数为直接工程费;高原地区和行车干扰费计算基数为人工费加机械费之和为计算基数。 <4> 、 (1)正确。 (2)错误,应分两层进行梯队摊铺。 (3)正确。
发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
