某施工单位承接了一高速公路标段K10+300~K24+400 的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%...

作者: rantiku 人气: - 评论: 0

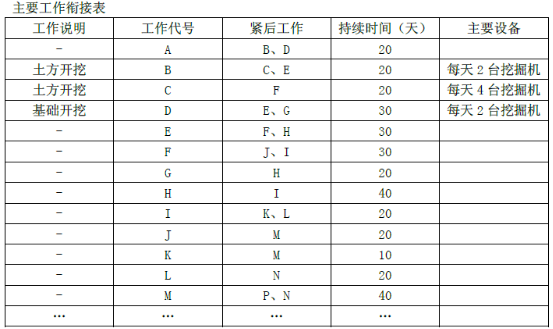

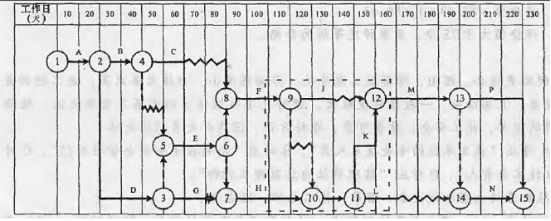

问题 某施工单位承接了一高速公路标段K10+300~K24+400 的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6 月完成工程量金额为463 万元。其主要施工工作衔接关系见下表。 施工单位编制的时标网络计划如下图所示。 施工中,由于业主原因,导致G停工20天。问题:1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。2.若按计划执行,施工中每天最多需要多少台挖掘机 如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。3.计算6月份调价后的工程款。4.为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险 5.写出G工作的总时差,计算因业主原因导致的工期拖延天数。6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械
选项
答案
解析 1.(1)完整的时标网络图如下图所示。 (2)关键线路为:①→②→③→⑤→⑥→⑦→⑩→→→→和①→②→③→⑤→⑥→⑦→⑩→→→→→。总工期为220天。2.(1)所需机械台数为6台。(2)C工作按最早开始时间安排进度,前10天与D工作平行施工,每天用两台设备;后D工作结束,则C工作用4台设备工作15天。3.6月调价后的工程款=463*[40%+30%+30%*(1+30%)]=504.67(万元)。4.4、5、6月雨期施工应考虑防范洪水、泥石流、路垫塌方、施工便道冲毁、机械设备防护等。5.(1)G工作的总时差应为10天。(2)工期拖延为:20-10=10(天)。6.还应配置推土机、装载机、铲运机、自卸汽车等。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
