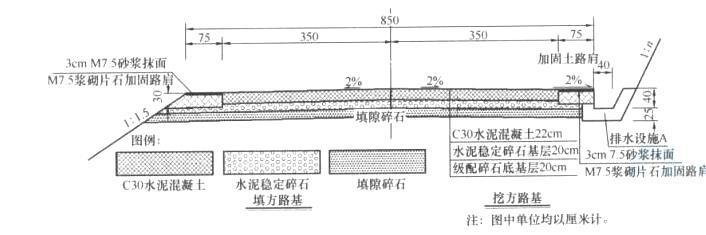

某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示。 ...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示。 施工单位采用路拌法施工水泥稳定碎石基层。现将施工单位的部分技术要点摘录如下:①确定水泥用量。根据规范“当水泥稳定中、粗粒土做基层时,应控制水泥剂量不超过6%水泥剂量”,为达到最佳强度要求,施工时的水泥用量采用规范规定的最大值6%。②纵缝的处理。水泥稳定碎石层的施工应该避免纵向接缝,在必须分两幅施工时,纵缝必须斜接,不得垂直相接。③水泥稳定碎石碾压时,应重叠1/2轮宽,前轮必须超过两段的接缝处,前轮压完路面全宽时,即为一遍。 问题: 1.水泥稳定碎石基层施工,除了背景中使用的方法外,还有哪种方法? 2.逐条改正水泥稳定碎石基层施工技术要点中错误之处。 3.写出背景中的水泥稳定基层施工的拌和与整形工序应配置的施工机械。 4.指出图中
选项 A的名称,通常适合设置在哪些地段?
答案
解析 1.中心站集中拌和法(或者厂拌法)。 2.①水泥用量应通过配合比设计试验确定。 ②纵缝必须垂直相接,不得斜接。 ③水泥稳定碎石碾压时,应重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍。 3.干拌应配置稳定土拌和机进行拌和。湿拌应配备洒水车和稳定土拌和机。整形应配置平地机。 4.边沟,边沟通常设置在挖方地段和填土高度小于边沟深度的填方地段。 1.本题考查考生对水泥稳定碎石基层施工方法的掌握程度。 水泥稳定碎石基层施工方法包括路拌法和厂拌法两种,背景中已经采用了路拌法,另一种当然是厂拌法。 2.本题考查考生对水泥稳定碎石基层施工方法的掌握程度。 三条都是错误的因为:①水泥用量应通过配合比设计试验确定。②纵缝必须垂直相接,不得斜接。③水泥稳定碎石碾压时,应重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍。 3.本题考查考生对填隙碎石施工方法的掌握程度。 路拌法分为干拌法和湿拌法两种,它们对机械的配置稍有区别。本题要对拌和与整平两道工序配置机械,干拌应配置稳定土拌和机进行拌和。湿拌应配备洒水车和稳定土拌和机。整形应配置平地机。本题没有提到运输,故运输车、装载机等就不再答题之列。 4.本题考查考生对边沟设置的掌握程度。 通过读图,A设置在路基挖方的右侧位置,并标注有“排水设施”,并且,A结构物有明显的沟形,这就清晰地提醒我们,这是路基边沟。边沟通常设置在挖方地段和填土高度小于边沟深度的填方地段。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
