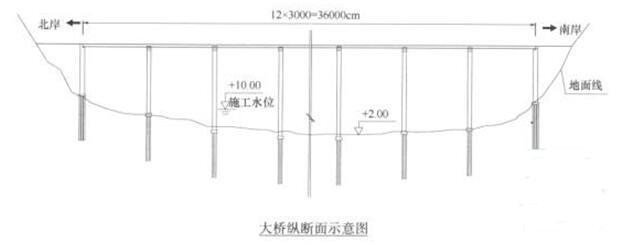

某施工单位承接了某二级公路预应力混凝土连续箱梁跨河大桥,桥跨布置为4联,每联3跨,大桥纵断面示意图见下图。基础为钻孔灌注桩,桩长48~64m;桥墩采用双柱...
问题
某施工单位承接了某二级公路预应力混凝土连续箱梁跨河大桥,桥跨布置为4联,每联3跨,大桥纵断面示意图见下图。基础为钻孔灌注桩,桩长48~64m;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇方案。桥位处平均水深5m,该河段不通航,河床地质为粉质砂土。
施工单位无大型施工船只,用于本桥大型临时设施的材料有φ560mm钢管、工字钢等型钢、贝雷架。根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,在施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆挟带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。施工单位设置的钻孔灌注桩质量控制点有:①桩位坐标;②垂直度;③孔径;④A;⑤钢筋笼接头质量;⑥B。根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案。通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。问题:1.根据背景资料,施工单位进行钻孔灌注桩施工应采用哪些主要大型临时设施?说明理由。2.施工单位关于正循环回转钻孔施工方法中加下划线部分的描述是否正确?如不正确,写出正确描述。3.写出钻孔灌注桩质量控制点
选项
A和B的内容。4.施工单位提出设计变更申请的理由是否正确?设计变更程序是否完善?并分别说明理由。
答案
解析
1.应采用的主要大型临时设施有施工临时栈桥;钻孔桩施工平台。因为水位较深,但该河段不通航,且施工单位无大型船只;且施工单位备有钢管、型钢、贝雷架等材料,所以可搭设栈桥和平台。2.不正确。正确的叙述应是利用钻具旋转切削土体钻进,泥浆泵将泥浆通过钻杆中心从钻头喷入钻孔内,泥浆挟带钻渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池,钻渣在此沉淀而泥浆流入泥浆池循环使用。3.A是清孔质量;B是水下混凝土的灌注质量。(A和B可互换)4.理由正确。因为施工图与现场实际情况不符(或:满堂支架方案与现场情况不符)。程序不完善。因为还缺少监理批准(或:应由监理向施工单位发“设计变更通知单”)。
1.背景中,“基础为钻孔灌注桩,桩长48~64m;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇方案。桥位处平均水深5m,该河段不通航,河床地质为粉质砂土。”钻孔设备既然不能通过大型船只运输就位,那就要考虑临时栈桥,正好背景中提到“用于本桥大型临时设施的材料有φ560mm钢管、工字钢等型钢、贝雷架”,有现场施工管理经验的考生应该马上考虑到临时栈桥和钻孔施工平台。 [解答分析]这是一道桥梁施工技术方面的专业基础知识题,考核考生对桥梁施工临时设施的应用。2.桥梁的钻孔:一般采用螺旋钻头或冲击锥等成孔,或用旋转机具辅以高压水冲成孔。根据井孔中土(钻渣)的取出方法不同,常用的方法有:螺旋钻孔、正循环回转钻孔、反循环回转钻孔、潜水钻机钻孔、冲抓钻孔、冲击钻孔、旋挖钻机钻孔。(1)正循环回转钻孔:系利用钻具旋转切削土体钻进,泥浆泵将泥浆压进泥浆笼头,通过钻杆中心从钻头喷入钻孔内,泥浆挟带钻渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池,钻渣在此沉淀而泥浆流入泥浆池循环使用。其特点是钻进与排渣同时连续进行,在适用的土层中钻进速度较快,但需设置泥浆槽、沉淀池等,施工占地较多,且机具设备较复杂。(2)反循环回转钻孔:与正循环法不同的是泥浆输入钻孔内,然后从钻头的钻杆下口吸进,通过钻杆中心排出至沉淀池内。其钻进与排渣效率较高,但接长钻杆时装卸麻烦,钻渣容易堵塞管路。另外,因泥浆是从上向下流动,孔壁坍塌的可能性较正循环法的大,为此需用较高质量的泥浆。(3)旋挖钻机钻孔:旋挖钻机是一种高度集成的桩基施工机械,采用一体化设计、履带式360回转底盘及桅杆式钻杆,一般为全液压系统。旋挖钻机采用筒式钻斗,钻机就位后,调整钻杆垂直度,注入调制好的泥浆,然后进行钻孔。当钻头下降到预定深度后,旋转钻斗并施加压力,将土挤入钻斗内,仪表自动显示筒满时,钻斗底部关闭,提升钻斗将土卸于堆放地点。钻进施工过程中应保证泥浆面始终不得低于护筒底部,保证孔壁稳定性。通过钻斗的旋转、削土、提升、卸土和泥浆撑护孔壁,反复循环直至成孔。 [解答分析]这是一道桥梁钻孔桩施工技术方面的专业基础知识题,考核考生对正循环回转钻孔法施工的掌握。3.桥梁基础工程施工中常见质量控制点中,钻孔桩的质量控制点有:(1)桩位坐标控制。(2)垂直度的控制。(3)孔径的控制,防止缩径。(4)清孔质量(嵌岩桩与摩擦桩要求不同)。(5)钢筋笼接头质量。(6)水下混凝土的灌筑质量。所以A是清孔质量;B是水下混凝土的灌注质量。答题时如果互换,也得满分。 [解答分析]这是一道质量管理题,考核考生对新钻孔灌注桩质量控制点的掌握。4.背景中,“桥位处平均水深5m,该河段不通航,河床地质为粉质砂土。”《大桥纵断面示意图》中最大水深达到8m,现场无法搭设满堂支架,与设计图中“采用满堂支架现浇方案”不符,所以施工单位提出变更的理由是充分的。“通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工”在变更管理程序上是错误的。缺少了监理单位审批,施工单位必须在收到监理下发的“设计变更通知单”,才能进行箱梁施工。 [解答分析]这是一道设计变更审批与管理方面的题,考核考生对变更程序的掌握。
相关内容:公路,预应力,混凝土,箱梁,跨河,大桥,桥跨,每联,纵断面,示意图,下图,基础,钻孔,灌注桩,桩长,桥墩,双柱
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
