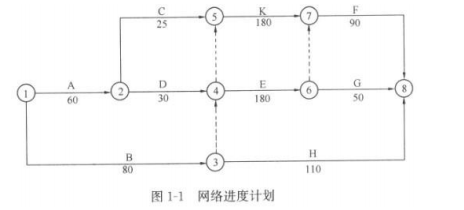

业主通过招标与甲压力管道公司签订了安装合同,此项目包括 A、B、C、D、E、F、G、H 八项工作。业主与乙锅炉压力容器公司签订了设备安装施工合同。通过相互协调,编制了网络进度计划,如图 1-1 所示,其中 K 工作为设备安装与调试。
由于工艺要求,B、E、F 需共用一台机械。工程施工过程中发生了如下事件:事件 1:业主负责供应的材料供应不及时,使
选项
A 工作延误 6d。
事件 2:甲公司因人员与材料调配问题造成 C 工作增加工作时间 5d,窝工损失 5 万元。
事件 3:乙公司设备安装时,因接线错误造成设备损坏,乙公司安装工作延误 5d,损失 12 万元。
事件 4:在 F 工作施工过程中,甲公司通过采取加快工程进度的技术措施,使 F 工作缩短 7d,该项技
6
术措施费用为 2 万元。
发生以上事件后,施工单位均及时向业主提出了索赔要求。
【问题】
1.该工程的实际工期是多少天?指出实际关键线路。
2.原计划各项工作按照最早开始的时间安排,B、E、F 共同使用的机械在现场闲置多长时间?说明理由。为减少机械闲置,应如何安排相关工作?
3.事件 1 中,业主是否应给予甲公司工期和费用补偿?说明理由。
4.事件 2、事件 3、事件 4 中,甲公司与乙公司的索赔要求能否成立?说明理由。
答案
解析
1. 该工作的实际工期为:A+D+K+F=66+30+185+83=364d。实际关键线路为:A→D→K→F 或 A→C→K→F
2.(1)B 工作与 E 工作之间机械闲置 10d,E 工作与 F 工作机械不闲置,故机械共闲置 10d。
(2)为减少机械闲置,B 工作的最早开始时间应推迟 10d,此时机械无闲置。
3.(1)业主应给甲公司补偿工期和相应费用;
(2)理由是:因为业主供应材料不及时,且 A 工作是关键工作,导致总工期延长。
4.(1)事件 2 中,甲公司工期和费用补偿要求不成立。
理由是:是甲公司因人员与材料调配问题造成的属于甲公司自己的原因,不能向业主索赔。
(2)事件 3 中,乙公司工期和费用补偿要求不成立。
理由是:乙公司的自己接线错误造成的损失,责任在于己方,不能向业主索赔。
(3)事件 4 中,甲公司不能得到补偿。
理由是:采用技术措施提前完工不是业主要求,费用应由甲公司承担。
相关内容:背景,资料,业主,招标,压力,管道,公司,合同,项目,八项,工作,锅炉,压力容器,设备安装
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
