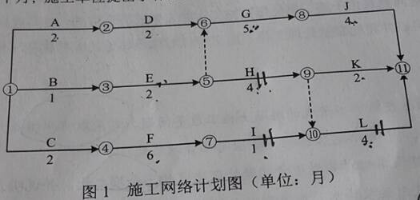

(三) 背景资料 某施工单位承建一矿井井底车场及硐室工程,其编制的施工网络计划如图1所示,其中井底车场中属于主要排水系统的工程有:泵房 及变电所工程H...

作者: rantiku 人气: - 评论: 0
问题 (三) 背景资料 某施工单位承建一矿井井底车场及硐室工程,其编制的施工网络计划如图1所示,其中井底车场中属于主要排水系统的工程有:泵房 及变电所工程H,吸水井及配水巷工程I,水仓工程L。监理认为该网络计划的主要排水系统工程安排不合理,要求进行调整。 建设单位提供的地质资料预测,E工作需穿过一断层破碎带。在实际施工中,E工作较地质资料数据提前8m揭露该断层破碎带,造成 工作面突水。施工单位按应急方案进行了处理并顺利通过,增加费用20万元,工期延误1个月。施工单位以地质资料不准为由,向建 设单位提出索赔。 K工作因围岩破碎严重,经建设单位同意增加了钢棚支护,费用增加10万元,工期延误1个月;施工单位提出了补偿费用10万元.总 工期顺延1个月的索赔要求。 问题: 1.按照图1计算该施工网络计划工期,指出其关键线路。 2.调整网络计划中排水系统的施工安排,并说明理由。 3.施工单位对处理E工作断层破碎带提出的索赔是否合理?说明理由。 4.施工单位针对K工作增加钢棚支护提出的索赔是否合理?说明理由。 5.E工作的延误,对哪个紧后工作有影响?说明理由。
选项
答案
解析 答案: 1、网络计划工期为13个月,关键线路有二条,一是A-D-G-J,另是C-F-I-L 2.I工作应为H工作的紧后工作,现在变更为平行关系。不合理。应H工作结束后马上施工I工作。按网络计划,间隔1个月。 3.不合理。在距离E断层破碎带10m前应打探眼,进行探放水作业。探眼底距离工作面应5m以上。此距离资料位置8m处出水,造成突水事故,应为施工单位责任。不能得到索赔。 4.合理,因为K工作因围岩破碎严重,经建设单位同意增加了钢棚支护,增加的费用和工期可以索赔。 5.E发生延误对紧后工作H有影响,会造成H工作拖延。如果延误工期1个月以内,对紧后工作G没有影响,如果超过1个月,同时影响H.G二项工作。因为E工作有1个月的总时差。也会造成总工期拖延。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
