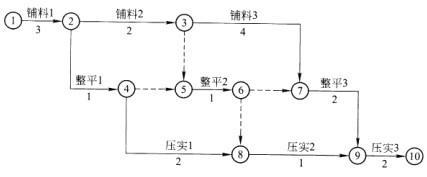

某施工企业承揽一土石坝工程施工任务,并组建了现场项目部。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要rT序组建专业施工队施工,并将该坝面分...

作者: rantiku 人气: - 评论: 0
问题 某施工企业承揽一土石坝工程施工任务,并组建了现场项目部。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要rT序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业,并编制了双代号网络进度计划图。 问题: 1.根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。 2.指出网络图中工艺逻辑关系和组织逻辑关系。 3.在“施工段2”整平时突降暴雨,造成工期延误7天,试分析其对施工工期的影响程度。 4.指出水利水电工程施工进度计划主要包括哪些步骤?
选项
答案
解析 1.计算工期:13天。关键线路为:①→②→③→⑦→⑨→⑩。 2.工艺逻辑关系是:铺料、整平、压实;组织逻辑关系是:施工段1、施工段2、施工段3。 3.工作“整平2”的总时差为3天,现由于暴雨原因工作“整平2”延误7天,故对施工工期影响时间为7-3=4天。 4.编制施工进度计划主要包括的步骤是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
