某水电站厂房为现浇钢筋混凝土结构,监理人批准的施工网络计划如下图所示。 在施工中发生如下事件: 事件一:在工程进行到第4个月时,由设计变更,...

作者: rantiku 人气: - 评论: 0

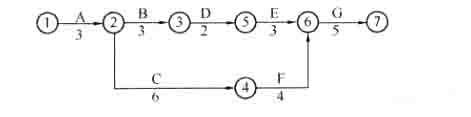

问题 某水电站厂房为现浇钢筋混凝土结构,监理人批准的施工网络计划如下图所示。 在施工中发生如下事件: 事件一:在工程进行到第4个月时,由设计变更,增加一项K工作,工作持续时间为2个月,核定工程量为34万元,安排在B工作后开始,并在F工作开始前完成。 事件二:由于F工作的钢筋安装不合格,需重新处理,F工作实际完成时间为4.5个月,增加费用3万元。 事件三:因G工作实际工程量超过计划工程量,导致完成时间推迟1个月,经监理确认增加工程量费用为12万元。 1.计算监理人批准的网络计划的工期,并指出关键工作。 2.根据事件一要求的新网络计划,计算新网络计划的工期。 3.从第4个月开始按新的网络计划组织施工,综合上述事件,计算实际工期;承包人可向发包人提出的工期和费用索赔要求是什么?
选项
答案

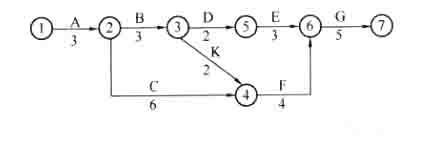

解析 1.计划工期为18个月,关键工作为A、C、F、G工作。 2.该网络计划工期为18个月。 3.实际工期为19.5个月,承包人可提出延长工期1个月,增加费用46万元的要求。 【试题解析】? 【解析】1.这是一道网络时间参数计算题,考核考生对时间参数的计算及确定关键工作方法的掌握情况。 最长线路法:线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。 本题采用最长线路法计算:①→②→③→⑤→⑥→⑦(3+3+2+3+5=16个月)。①→②→④→⑥→⑦(3+6+4+5=18个月)。 2.这是一道网络计划绘制和时间参数计算题,考核考生对网络计划绘制和对时间参数的计算方法的掌握情况。 在第1题基础上增加了一条线路:①→②→③→④→⑥→⑦(3+3+2+4+5=17个月)。 因此计划工期和关键工作没有改变。 3.这是一道涉及工程变更处理的题目,考核对工程变更中与工期与费用有关内容的规定的掌握。 根据《水利水电工程标准施工招标文件》(2009年版)中关于变更的处理有关规定,因设计变更增加K工作,G工作的工程量增加均经监理确认,而F工作延误由于承包人责任,不能提出延期和增加费用的要求,且K工作实施并不影响工期,G工作时间延长1个月,故承包人可提出延长工期1个月、增加费用46万元要求。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
