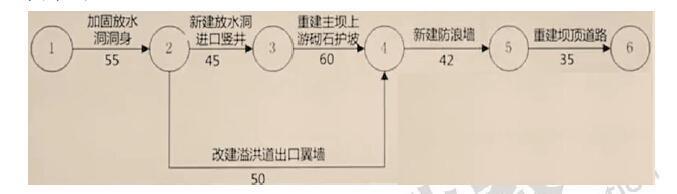

【案例一】 背景资料:某中型水库除险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口竖 井、改建溢洪道出口翼墙,重建主坝上游砌石护坡。新建...

作者: rantiku 人气: - 评论: 0
问题 【案例一】 背景资料:某中型水库除险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口竖 井、改建溢洪道出口翼墙,重建主坝上游砌石护坡。新建防浪墙和重建坝顶道路等工作。签约合同 价为580 万元,合同工期8 个月,2011 年12 月1 日开工,合同约定: (1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2012 年5 月15 日前完 成; (2)(2)工程预付款为签约合同价的10%,当工程进度款累计达到签约合同价的50%时,从 超过部分的工程进度款中按40%扣回工程预付款,扣完为止; (3)(3)工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。 (4)承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30 天计); 图1 施工网络进度计划 (5)2011 年12 月1 日工程如期开工,施工中发生如下事件: (6)事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012 年3 月15 日开始,并因工程 量增加,该工作持续事件延长10 天,项目部据此分析对安全度汛和工期的影响,重新编制了满足合 同工期的进度计划。 (7)事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场, 由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位的要求对防浪墙地基进行重 新检查,承包人提出增加检查费用2 万元。 (8)事件3:截至2012 年5 月底,承包人累计完成工程进度款为428 万元,承包人提交了6 月份工程进度款支付申请报告,经监理单位确认的工程进度款为88 万元。 (9)问题: 1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”计划完成日期。 2.根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。 3.根据事件2,承包人的要求是否合理,为什么,应如何处理监理单位重新检查的情况。 4.根据事件4,承包人6 月份实际支付的价款为多少。
选项
答案
解析 1.工期为2012 年7 月28 日,2012 年5 月11 日。 2.不影响工程安全度汛目标。事件1 影响工期拖延5 天。 3.承包人应通知监理人在约定的期限内检查具备覆盖条件的工程隐蔽部位。监理人应按时到场 检查,确认质量符合隐蔽要求后在检查记录上签字,承包人才能进行覆盖。监理人重新检查。工程 质量符合合同要求的,由发包人承担由此增加的费用和工期延误,并支付承包人合理利润;工程质 量不符合合同要求的,由此增加的费用和(或)工期延误由承包人承担。 4.质保金88*0.05=4.4,预付款扣还58-(428-290)*0.4=2.8,实际支付88-4.4-2.8=80.8。
发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
