背景 某施工双代号网络进度计划如下图所示,其中A、B、D工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工...
问题
背景

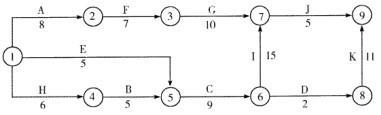

某施工双代号网络进度计划如下图所示,其中A、B、D工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为B、A、D,设备租赁费2000元/天。
问题:
1.根据此设备的约束条件,绘出新的网络计划图。
2.计算调整后的网络计划工期并指出关键线路。
3.由于业主的原因,工作E比原计划延长5天,工作G比原计划延长2天;由于承包商原因,工作K比原计划延长10天。该设备共闲置多少天?
4.承包商可要求业主给予该设备闲置补偿多少元?

1.由于设备约束条件限制.A工作要在B工作结束后开始,其新网络计划如下图所示。
2.调整后网络计划的计算工期为41天.关键线路为H→B→A→F→G→J。
3.工作E延长的5天在自由时差内,对后续工作没有影响,工作D的最早开始时间仍为第21天,工作G、K对B、A、D工作不产生影响。工作A结束到工作D开始,设备共闲置1天。
4.承包商不应要求业主给予设备闲置补偿。
选项
答案
解析
本案例第1问和第2问主要考查网络计划图的绘制、工期计算和关键线路的确定。计算工期应以各项工作的最早完成时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期。由此得出计算.总工期为41天。施工进度计划图中总的工作持续时间最长的线路即为关键线路,根据调整后的网络计划图看出其关键线路为H→B→A→F→G→J。本案例第3问主要考查工期计算的问题。由于工作E不在关键线路上,对总工期没有影响,根据关键线路可知G工作开始是在第27天,D工作开始是在第21天.A工作结束是在第19天,所以A工作完成后.D工作还没有开始,从A工作结束到D作开始,设备共闲置1天。本案例第4主要考查费用补偿问题。由于设备闲置造成的租赁费用增加是由于开工前有一台施工机械出现故障造成,属于施工单位施工前准备不充分造成的.属于施工单位的责任,承包商不应要求业主给予设备闲置补偿。
相关内容:背景,施工,代号,网络,进度,计划,下图,工作,机械,开工,故障,只有,根据,现场
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
