背景资料:某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009 年版)编 制。招标文件约定: 1.模板工程费用不单独计量和支付,摊...

作者: rantiku 人气: - 评论: 0

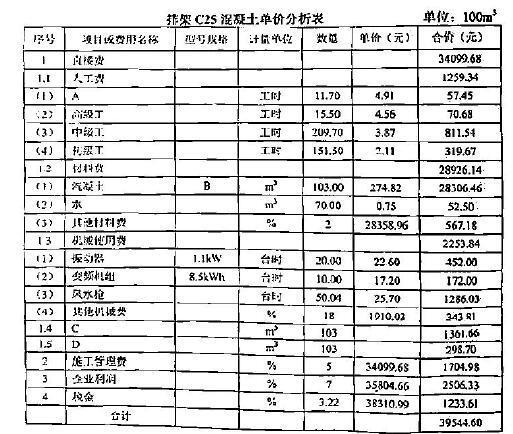

问题 背景资料:某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009 年版)编 制。招标文件约定: 1.模板工程费用不单独计量和支付,摊入到相应混凝土单价中; 2.投标最高限价2800 万元,投标最低限价2100 万元; 3.若签约合同低于投标最高限价的20%时,履约保证金由签约合同价的10%提高到15%; 4.永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费 用包含在投标报价中; 5.承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整; 6.工程预付款总金额为签约合同价的10%,以履约保证金担保。 依据水利部现行定额及编制规定,某投标人编制了排架C25 混凝土单价分析表如下: 投标截止后,投标人发现排架混凝土单价分析时未摊入模板费用,以投标文件修改函向招标人 提出修改该单价分析表,否则放弃本次投标。 问题: 1.指出招标文件约定中的不妥之处。 2.指出排架C25 混凝土单价分析表中,
选项 A,B,C,D 所代表的名称(或型号规格)。 3.若排架立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40 元/m2。计算每 m2 排架C25 混凝土相应模板直接费和摊入模板费用后排架C25 混凝土单价直接费。(计算结果保留 小数点后2 位) 4.对投标人修改排架C25 混凝土单价分析表的有关做法,招标人应如何处理? 5.评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。
答案
解析 1.不妥之处: ①投标最低限价2100 万元不妥《招标投标法实施条例》明确规定,招标人不得规定最低投标限 价; ②履约保证金由签约合同价的10%提高到15%不妥。因为招标文件约定的履约保证金不得超过 中标价的10%。 ③施工征地应由业主负责,临时用地费用不应包含在投标报价中; ④施工进度计划可以根据工程实际情况在监理人与承包人共同协商下调整。进行相应调整。 2.A:工长;B:C25 混凝土;C:C25 混凝土拌制;D:C25 混凝土运输。 3.100*0.8*40+34099.68=37299.68(元/100m3) 4.投标截止后不能再修改单价分析表,可认为模板工程已计入其他项目。如果撤回投标可没收 投标保证金。 5.不能再增加费用,开标后不能再对投标文件实质性内容进行更改。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
