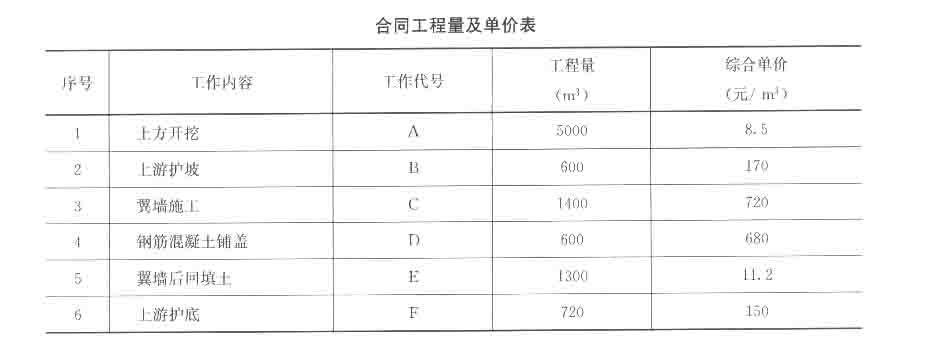

某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。 合同约定: (1)预付款为合同价款的10%,开工前支付,...
问题
某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。
合同约定:
(1)预付款为合同价款的10%,开工前支付,从第一个月开始每月平均扣回。
(2)保留金自第一个月起,按各月工程进度款的5%扣留。

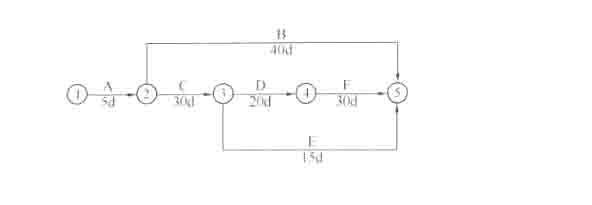

1.指出网络计划的工期、关键线路。
2.计算工程预付款及新增“上游护底换土”后合同总价。
3.若实际工程量与合同工程量相等,各项工作均以最早时间开工且均匀施工,每月以30d计算。计算第1个月的工程进度款、实际支付金额。
4.指出事件二中的不要之处。简要说明理由。
施工过程中发生如下事件:
事件一:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”,工程量为1000m3,单价为22.5元/m3(含开挖、换土回填的综合价格),时间为10d,方案确定并在“土方开挖”完成后马上施工。
事件二:上游翼墙混凝土浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网,承包人为此要求增加临时设施费用。
选项
答案
解析
1.网络计划的工期为85d,关键线路为①→②→③→④→⑤(A→C→D→F)。
2.原合同价为5000*8.5+600*170+1400*720+600*680+1300*11.2+720*150=1683060元
预付款为:原合同价*10%=1683060*10%=168306元
新增“上游护底换土”后合同总价:1683060+1000*22.5=1705560元
3.第1月工程进度款=5000*8.5+600*(25/40)*170+1400*(25/30)*720+1000*22.5=968750元
预付款扣回=168306/3=56102元
保留金扣留=968750*5%=48437.5元
实际支付金额=968750-56102-48437.5=864210.5元
4.承包人要求增加临时设施费用不妥。
因为翼墙施工综合单价内已含安全网架设(安全文明施工措施)费,发包人不另行支付。
