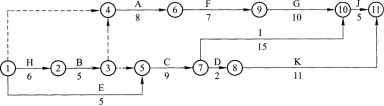

某施工双代号网络进度计划如下图所示,其中A、B、D工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作...

作者: rantiku 人气: - 评论: 0
问题 某施工双代号网络进度计划如下图所示,其中A、B、D工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为B、
选项 A、D,设备租赁费2000元/天。 问题: 1.根据此设备的约束条件,绘出新的网络计划图。 2.计算调整后网络计划工期并指出关键线路。 3.由于业主的原因,工作E比原计划延长5天,工作G比原计划延长2天。由于承包商原因,工作K比原计划延长10天,该设备共闲置多少天 4.承包商可要求业主给予该设备闲置补偿多少元
答案
解析 1.由于设备约束条件限制,A工作要在B工作结束后开始,其新网络计划如下图所示。 2.调整后网络计划的计算工期为41天,关键线路为H →B→A→F→G→J。 3.工作E延长的5天在自由时差内,对后续工作没有影响,工作D的最早开始时间仍为第20天,工作G、K对B、A、D工作不产生影响。A工作结束到D工作开始,设备共闲置1天。 4.承包商不应要求业主给予设备闲置补偿。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
