承包商与业主签订了某小型水库加固工程施工承包合同,合同总价1200万元。合同约定,开工前业主向承包商支付10%的工程预付款;工程进度款按月支付,同时按工程...
问题
承包商与业主签订了某小型水库加固工程施工承包合同,合同总价1200万元。合同约定,开工前业主向承包商支付10%的工程预付款;工程进度款按月支付,同时按工程进度款5%的比例预留保留金;当工程进度款累计超过合同总价的40%时,从超过部分的工程进度款中按40%的比例扣回预付款,扣完为止。

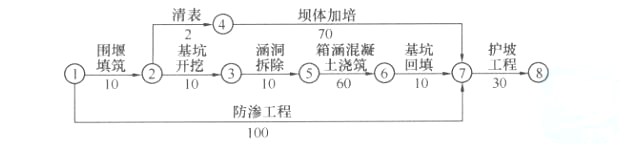

承包商提交并经监理工程师批准的施工进度计划如下图(单位:天)。
施工过程中发生如下事件:
事件1:因料场征地纠纷,坝体加培推迟了20天开始。
事件2:因设备故障,防渗工程施工推迟5天完成。
事件3:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4天,返工费用2万元。
事件4:至2月底,承包商累计完成工程进度款为450万元;承包商提交的3月份工程进度款支付申请报告中,包括返工费用2万元和经监理机构确认的合同工程价款320万元。
问题:
1.指出网络计划的关键线路(用节点表示)和计划工期。
2.分别指出事件1、事件2、事件3对工期的影响;指出上述事件对工期的综合影响和承包商可索赔的工期。
3.计算3月份实际支付工程款。
4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有哪些?
选项
答案
解析
1.网络计划的关键线路:①→②→③→⑤→⑥→⑦→⑧和①→⑦→⑧计划工期130天。
2.事件1责任方为业主,“坝体加培”为非关键工作,总时差为18天,推迟20天开始,影响工期2天;
事件2责任方为承包商,“防渗工程”为关键工作,推迟5天完成,影响工期5天;
事件3责任方为承包商,“箱涵混凝土浇筑”为关键工作,工作时间延长4天,影响工期4天。
综合影响工期5天,承包商可索赔工期2天(事件1责任方为业主,可索赔工期,其余不可)。
3.3月份工程进度款320万元工程预付款为:1200*10%=120万元
预付款起扣点:1200*40%=480万元
3月份预付款扣回:(320+450-480)*400%=116万元
保留金预留:320*5%=16万元
实际支付的工程款:320-116-16=188万元
(或:320-(320+450-480)*40%-320*5%=118万元)
4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有:
(1)填土前,混凝土表面必须清除干净。
(2)靠近涵洞部位应采用小型机械或人工施工。
(3)涵洞两侧应均衡填料压实。
1.(1)通过工作、节点计算时间参数,总时差为最小的工作为关键工作,由关键工作组成的线路为关键线路。
(2)最长线路法计算总工期、确定关键线路(关键工作)。线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。
本题采用最长线路法计算:
线路一:①→②→④→⑦→⑧(10+2+70+30=112天)
线路二:①→②→③→⑤→⑥→⑦→⑧(10+10+10+60+10+30=130天)
线路三:①→⑦→⑧(100+30=130天)
[解答分析]这是一道施工进度计划方面的考题,考核考生对网络进度计划时间参数的概念及计算方法的掌握。
2.根据《水利水电工程标准施工招标文件》(2009年版)中有关发包人和承包人的责任和义务,确定造成工期延误的责任方。判别影响工期的工作是否为关键工作,若是则影响工期;若不是,则判断延误时间是否超过总时差,若超过则影响工期;其余情况均不影响工期。
按合同约定提供施工场地是发包人的义务,事件1中造成“坝体加培”延误的责任为业主。
事件2设备故障、事件3的质量问题均为承包商的责任。(坝体加培、防渗工程和箱涵混凝土浇筑分别在3条线路上,影响工期取其最大值),
线路一:①→②→④→⑦→⑧(10+2+70+20+30=132天)
线路二:①→②→③→⑤→⑥→⑦→⑧(10+10+10+60+4+10+30=134天)
线路三:①→⑦→⑧(100+5+30=135天)
[解答分析]这是一道关于工期延误合同责任方面的考题,考核考生对工期延误责任认定,以及对总工期影响程度的分析能力。
3.按合同约定,计算有关费用。既可按工程进度款、工程预付款、质量保证金逐项计算,也可综合计算。
[解答分析]这是一道有关工程款结算的题目,考核有关工程预付款预付与扣回、保留金(质量保证金)的扣留、工程进度款计算等。
4.对于坝身与混凝土结构物(如涵管、刺墙等)的连接,靠近混凝土结构物部位不能采用大型机械压实时,可采用小型机械夯实或人工夯实。填土碾压时,要注意混凝土结构物两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。
《强制性条文》(电力工程部分)中与碾压式土石坝施工有关的内容摘自《碾压式土石坝施工规范》DL/T5129-2001,共25条。
其中对于结合部位处理的要求:
11.0.6防渗体与混凝土面或岩石面结合部位填筑:
(1)填土前,混凝土表面乳皮、粉尘及其上附着杂物必须清除干净。
(2)填土与混凝土表面、岸坡岩面脱开时必须予以清除。
(3)混凝土防渗墙顸部局部范围用高塑性土回填,其回填范围、回填土料的物理力学性质、含水率、压实标准应满足设计要求。
[解答分析]本小题是有关施工技术方面的题目,主要考核土方填筑时,坝体与混凝土结构物结合部的施工技术要求。
相关内容:承包商,业主,水库,加固,工程施工,合同,总价,1200万元,约定,开工,支付,工程,预付款,进度,同时
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
