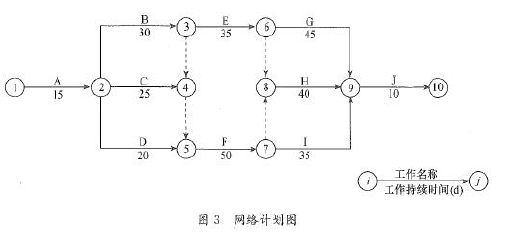

某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图3 所示的网络计划(时间单位:d) ,并经监理工程师批准后实施。 在实施过程中,发...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图3 所示的网络计划(时间单位:d) ,并经监理工程师批准后实施。 在实施过程中,发生了如下事件。 事件1:工作D (l 号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2 万元,同时导致工作D 实际时间比计划时间拖延8d。 事件2:施工单位租赁的施工机械未及时进场,使工作F (l 号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000 元/d 。 事件3:业主变更设计,未及时向施工单位提供图纸,使工作E (0 号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600 元/d 。 【问题】 1.根据网络图计算该工程的总工期,并指出关键路线。 2. 分别分析事件1 、2 、3 对总工期的影响9 并计算施工单位可获得的工期补偿。 3. 分别分析施工单位能否就事件1、2、3 导致的损失向业主提出索赔,说明理由,并计算索赔金额。
选项
答案
解析 1.该工程的总工期为:15+30+50+40+10=145d。关键路线为A、B、F、H、J 2. 事件1 对总工期没有影响,因为工作D 有10d 的总时差。 事件2 对总工期有影响,会使总工期延长8d,因为工作F 为关键工作。 事件3 对总工期有影响,会使总工期延长时,因为工作E 有10d 的总时差。 施工单位可获得的工期补偿为5d。 3. (1)就事件1 导致的损失,施工单位不能向业主提出索赔。 理由:不可抗力发生后,施工机械的损失由施工单位承担。 (2) 就事件2 导致的损失,施工单位不能向业主提出索赔。 理由:施工单位租赁的施工机械未及时进场属施工单位的责任。 (3) 就事件3 导致的损失,施工单位能向业主提出索赔。 理由:施工罔纸的延误属业主的责任。 索赔金额为:15X1600=24000 元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
