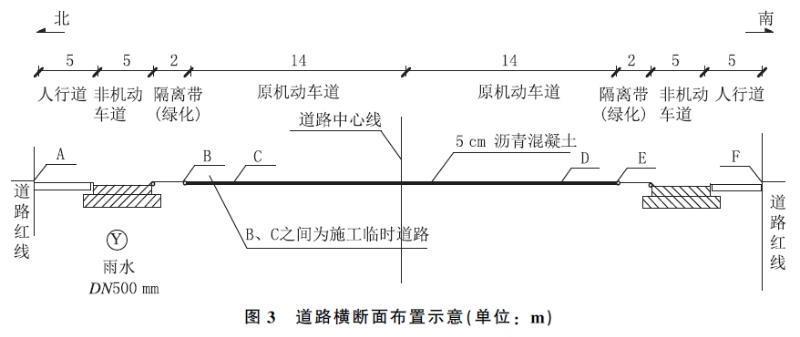

问题 某公司承建城市道路改扩建工程,工程内包括:①在原有道路两侧各增设隔离带,非机动车道及人行道;②在北侧非机动车道下新增一条长800m直径为DN500mm的雨水主管道,雨水口连接支管口径为DN300mm,管材采用HDPE双壁波纹管,xx圈柔性接口,主管道内连接现有检查井,管道埋深为4m,雨水口连接管位于道路xxx内;③在原有机动车道上加铺厚50mm改性沥青混凝土上面层。道路横断面布置如图3所示。 施工范围内土质以硬塑粉质粘土为主,土质均匀,无地下水。 项目部编制的施工组织设计将工程项目划分为三个施工阶段:第一阶段为雨水主管道施工;第二阶段为两侧隔离带、非机动车道、人行道施工;第三阶段为原机动车道加铺沥青混凝土面层。同时编制了各施工阶段的施工技术方案,内容有: (1)为确保道路正常通行及文明施工要求,根据三个施工阶段的施工特点,在图3中
选项 A、B、C、D、E、F所示的6个节点上分别设置各施工阶段的施工围挡; (2)主管道沟槽开挖由东向西按井段逐段进行,拟定的槽底宽度为1600mm、南北两侧的边坡坡度分别为1:0.50和1:0.67,采用机械挖土,人工清底;回用土存放在沟槽北侧,南侧设置管材存放区,弃土运至指定存土场地。 (3)原机动车道加铺改性沥青路面施工,安排在两侧非机动车道施工完成并导入社会交通后,整幅分段施工。加铺前对旧机动车道面层进行铣刨、裂缝处理、井盖高度提升、清扫、喷洒(刷)粘层油等准备工作。 <1>、本工程雨水口连接支管施工应有哪些技术要求? <2>、见图3所示中的节点代号,分别指出各个施工阶段设置围挡的区间。 <3>、写出确定主管道沟槽开挖宽度及两侧槽壁放坡坡度的依据。 <4>、现场土方存放与运输时应采取哪些环保措施? <5>、加铺改性沥青面层施工时,应在哪些部位喷洒(刷)粘层油?
答案
解析 <1>、雨水口位置应符合设计要求,不得歪扭;井圈与井墙吻合,允许偏差应为10mm;井圈与道路边线相邻边的距离应相等,其允许偏差为10mm;雨水支管的管口应与井墙平齐。 <2>、第一个阶段,雨水管道施工时,应当在A节点和B节点设置施工围挡;第二个阶段,两侧隔离带、非机动车道、人行道施工时,应当在A节点、C节点、E节点、F节点设置施工围挡;第三个阶段,原机动车道加铺沥青混凝土面层时,在B节点E节点设置施工围挡。 <3>、确定沟槽开挖宽度主要的依据是管道外径、管道一侧的工作面宽度、管道一侧的支撑厚度。确定沟槽的坡度的主要依据是土体的类别,地下水位、坡顶荷载情况等。 <4>、施工现场应根据风力和大气湿度的具体情况,进行土方回填、转运作业;沿线安排洒水车,洒水降尘;现场堆放的土方应当覆盖,防止扬尘;从事土方、渣土和施工垃圾运输车辆应采用密闭或覆盖措施;现场出入口处应采取保证车辆清洁的措施;并设专人清扫社会交通路线。 <5>、应当在既有结构、路缘石和检查井等构筑物与沥青混合料面层连接面喷洒粘层油。
发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
