某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工。基槽宽度为6.5m,开挖深度5m。场地内地下水位于地表下1m,施工单位拟采用轻型井点降水...

作者: rantiku 人气: - 评论: 0

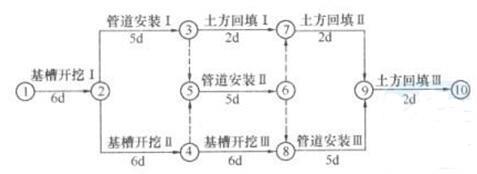

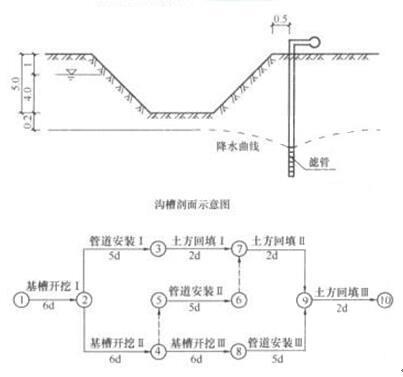

问题 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工。基槽宽度为6.5m,开挖深度5m。场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,共划分Ⅰ、Ⅱ、Ⅲ三个施工段。根据合同工期要求绘制网络进度图如下: 问题:1.施工单位采用的轻型井点布置形式及井点管位置是否合理?如果不合理说明原因并给出正确做法。2.轻型井点降水深度不合理,请改正。3.施工单位绘制的网络图有两处不符合逻辑关系,请把缺失的逻辑关系用虚线箭头表示出来(请把背景中网络图复制在答题纸上作答,在试卷上作答无效)。4.请根据改正的网络计划图计算工程总工期.并给出关键线路。
选项
答案
解析 1.不合理。基坑宽度大于6m(基坑宽度为6.5m),应采用双排井点布置。井点端部与基坑边缘平齐,应向外延伸一定距离。井点管应布置在基坑上口边缘外1.0~1.5m。2.水位应降至基坑(槽)底0.5m以下。3. 4.总工期为25天。关键线路:①→②→④→⑧→⑨→⑩(基槽开挖Ⅰ→基槽开挖Ⅱ→基槽开挖Ⅲ→管道安装Ⅲ→土方回填Ⅲ)。 1.首先,如果采用轻型井点降水,本案例中,基坑较宽,应采用双排井点;井点平面图中,井点端部与基坑边缘平齐,应向外延伸一定距离;基坑剖面图中,井点管布置在基坑上口边缘外仅0.5m,应布置在基坑上口边缘外1.0~1.5m。 [解答分析]本题目考核浅基坑降水的知识。背景中给出了平面图和剖面图,图中给出了答题时需要的基本信息。2.地下水位应降至基坑(槽)底0.5m以下。 [解答分析]基坑剖面图中给出的信息表明,井点降水的水位仅降至基坑(槽)底0.2m,考生应抓住这一信息作答。3.由于管道安装只有一个施工队,在完成管道安装Ⅰ后,才能开始管道安装Ⅱ,完成管道安装Ⅱ后才能开始管道安装Ⅲ。所以,在管道安装Ⅰ、管道安装Ⅱ、管道安装Ⅲ之间应有虚工作逻辑关系才正确。 [解答分析]施工进度是建造师需要掌握的基本知识,而网络进度图又是施工进度中的重点知识。为了避免重复,本题目在考核方法中做了革新。要求考生具有一定的逻辑推理知识。考生应注意的是,必须把背景中的网络进度图复制到答题卡上作答。4.按改正后的网络进度图,计算各条线路及其持续时间如下:①→②→③→⑦→⑨→⑩:6+5+2+2+2=17天①→②→③→⑤→⑥→⑦→⑨→⑩:6+5+5+2+2=20天①→②→③→⑤→⑥→⑧→⑨→⑩:6+5+5+5+2=23天①→②→④→⑤→⑥→⑧→⑨→⑩:6+6+5+5+2=24天①→②→④→⑧→⑨→⑩:6+6+6+5+2=25天比较后可发现持续时间最长的是最后一条线路,总工期为25天。 [解答分析]本题必须在上一题正确后才能得到正确答案,这要求考生在做上一题时一定要谨慎。
发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
