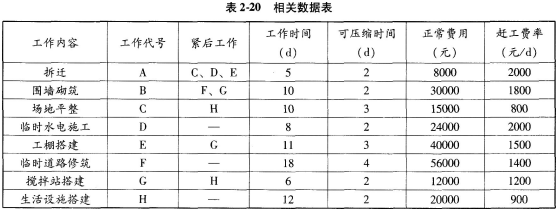

某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的时间及其增加的赶工费用,相关数据见表2-20所示。工期每缩短一天,该施工企...

作者: tihaiku 人气: - 评论: 0
问题 某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的时间及其增加的赶工费用,相关数据见表2-20所示。工期每缩短一天,该施工企业可节约间接费支出1000元。 问题: 1.绘制该工程的双代号网络图,确定计划工期和关键线路。 2.现业主要求该工程要在26天内完成,求出计划工期为26天的总费用。
选项
答案

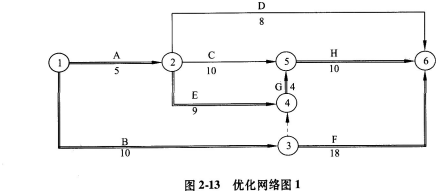

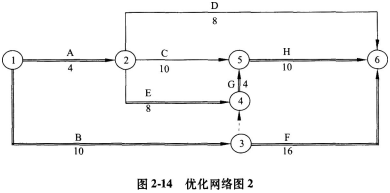

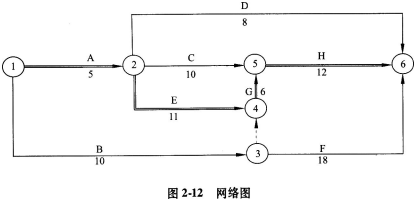

解析 (1)首先要根据表格内容完成工程网络计划图的绘制,注意虚工作的添加。 (2)调整网络图时注意关键线路的变化,节约工期要缩短关键线路上工作的持续时间。 [解析] 问题(1): 绘制的网络计划,见图2-12。 根据图上计算,该工程的计划工期为34天,关键线路为①→②→④→⑤→⑥。 问题(2): 已知原施工计划总费用为205000元;工期为26天,须对原网络计划进行优化。 第一步:将赶工费率最低的关键工作E缩短2天,G缩短2天,H缩短2天,共缩短6天。关键线路变成两条:①→②→④→⑤→⑥和①→③→⑥,工期均为28天。 赶工费用1500×2+1200×2+900 ×2=7200(元),网络计划见图2-13所示: 第二步:将A工作和E工作各压缩1天,F工作压缩2天,工期共缩短2天。关键线路变为:①→②→④→⑤→⑥和①→③→⑥。总工期为26天,满足业主要求。 赶工费用2000×1+1500×1+1400×2=6300(元),至此累计赶工费用7200+6300=13500(元),网络计划如图2-14所示。 总费用(26天)=205000+13500-1000×8=210500(元)

相关内容:建筑,施工企业,施工,现场,进度,计划,工作,时间,费用,相关,数据,2-20所示,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
