某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。...
问题

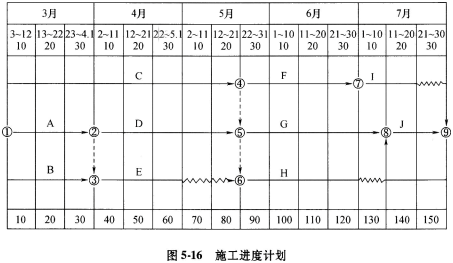

某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商需承担逾期违约金1.5万元。开工前承包商提交经审批的施工进度计划,如图5-16所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)。
事件2:4月25日~26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。
截止到5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。机械台班均按每天一个台班计。
问题:
(1)分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。
(2)对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。
如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?
(3)该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%,机械闲置补偿标准为台班费的60%,管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元?
(4)按初始安排的施工进度计划,如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量,工作G完成80%的工作量,工作H完成75%的工作量,绘制实际进度前锋线,分析这三项工作进度有无偏差,并分别说明对工期的影响。
选项
答案
解析
(1)确定发生事件的责任归属是否在关键线路上,确定能否进行工期、费用索赔。
(2)绘制第6个月末时的进度前锋线,可以确定各工作实际进度情况,进而分析工作进度偏差。
[解析]
问题(1):
事件1:索赔不合理,因为承包商提出索赔时问超过了有关规定的时效期28天。
事件2:索赔合理,因为这是应由业主承担的风险事件。
事件3:针对业主负责采购的材料未按时到场而提出的费用索赔合理,因为这是应由业主承担的风险事件;针对脚手架倾倒提出的索赔不合理,因为这是应由承包商承担的风险事件。
问题(2):
①事件2:C、D都是关键工作,且两者是平行工作,工期索赔2天。
②事件3:不能获得工期索赔,因为F的总时差为10天,大于延误的时间。累计工期索赔2+0=2(天)
③承包商可获得提前工期奖,数额为(150+2-150)×1.2=2.4(万元)
问题(3):
事件1:超过索赔期限,费用索赔不能被监理工程师批准。
事件2:窝工费用索赔:(40×150×50%+2×1000×60%)×(1+9%)=4578.00(元)
新增工作索赔:(18×150+2×500)×(1+10%)×(1+9%)+(2×800×60%)×(1+9%)=5482.70(元)
事件3:(4×20×150×50%+4×1200×60%)×(1+9%)=9679.20(元)
应被批准的为:4578+5482.7+9679.20=19739.90(元)

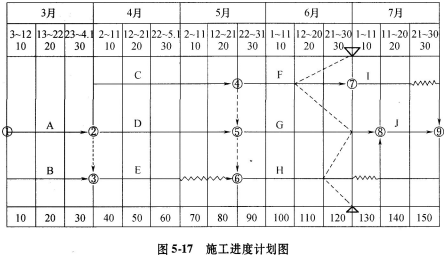

问题(4):
①F工作拖延20天,影响紧后工作1最早开始时间20天,其有10天总时差,所以影响总工期10天。
②G无进度偏差,对工期无影响。
③H工作延误10天,其有10天的总时差和自由时差,对紧后工作和总工期都无影响。
相关内容:工程项目,业主,招标,方式,承包商,双方,工程量,清单,计价,施工,合同,工程,共有,分项,工期,150天,施工期
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
