某项目按照合同示范文本签订了合同,其中有部分条款如下:
1、 工程合同价2000万元,工程价款按照调值公式计算,其中人工费可调,占工程价款35%,材料费...
问题
某项目按照合同示范文本签订了合同,其中有部分条款如下:

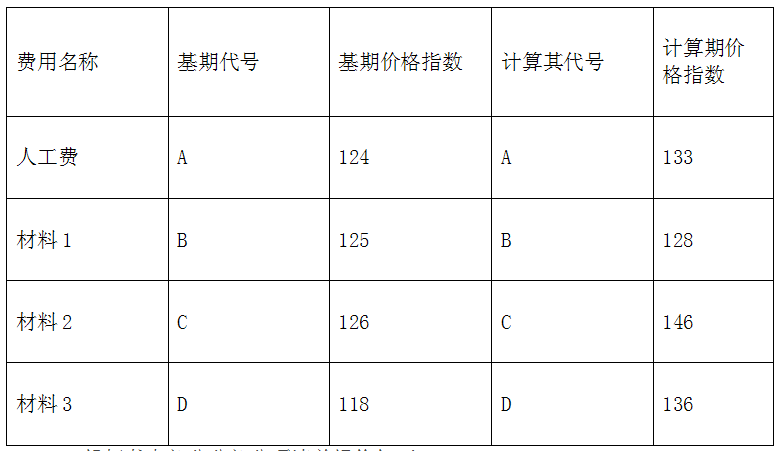

1、 工程合同价2000万元,工程价款按照调值公式计算,其中人工费可调,占工程价款35%,材料费中有3种可调,材料1占20%,材料2占15%,材料3占15%,价格指数见表。

2、投标书中部分分部分项清单报价如下:
规费按照分部分项清单价的5%记取,税金税率3.41%。
结算时,承包方提出,原来的报价单有误,D工作没有报价, 但是实际中的D工作已经完成,在施工前曾口头告知监理,现在除要求按调值公式计算结算价之外,需要增补D的报价,由于原报价有误,所以承包方准备放弃该部分的调值,D工作原拟定的清单的综合单价为88.65元。
问题:
(1)请用调值公式法计算调整后的结算价。增加了多少
(2)请问针对清单的D工作,承包方拟提出多少价款
(3)请问针对清单的D工作,造价工程师是否批准承包方 提出 价款,为什么
选项
答案
解析
(1)用调值公式法进行结算,结果如下:
P=P0×(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0)
=2000×(0.15+0.35A/A0+0.20B/B0+0.15C/C0+0.15D/D0)
=2000×(0.15+0.35×133/124+0.20×128/125+0.15×146/126+0.15×136/118)
=2000×(0.15+0.375+0.205+0.174+0.173)=2000×1.077=2154(万元)
调值结果为2154万元,即增加154万元。
(2)针对清单的D工作,承包方拟提出 价款:
补偿价款:28*88.65*(1+5%)*(1+3.41%)=2695.19元
(3)造价工程师不予批准。
理由:(1)按照《建设工程工程量清单计价规范》填表须知规定:工程量清单计价格式中列明的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价和合价中。
(2)虽然承包方就此事向监理工程师请示过,但是因为是口头请示,没有证据表明监理工程师和发包方同意补偿该费用。
相关内容:项目,合同,示范,文本,部分,条款,如下,工程,合同价,2000万元,价款,调值,公式,人工费,可调,材料费
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
