某工程项目由A、B、c、D四个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。承包人费用部分数据见表6-6。
合同中有关...
问题
某工程项目由A、B、c、D四个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。承包人费用部分数据见表6-6。
合同中有关费用支付条款如下:
(1)开工前发包人向承包人支付合同价(扣除措施项目费和暂列金额)的15%作为预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
(2)工程进度款按月结算,发包人按每次承包人应得工程款的90%支付。
(3)通用措施项目工程款在开工前和预付款同时支付,专业措施项目在开工后第1个月末支付。
(4)分项工程累计实际完成工程量超过(或减少)计划完成工程量的15%时,该分项工程超出部分工程量的综合单价调整系数为0.95(或1.05)。
(5)承包人报价管理费率取10%(以人工费、材料费、机械费之和为基数),利润率取700(以人工费、材料费、机械费和管理费之和为基数)。
(6)规费综合费率为7.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),增值税率为11%。
(7)竣工结算时,发包人按总造价的5%扣留质量保证金。

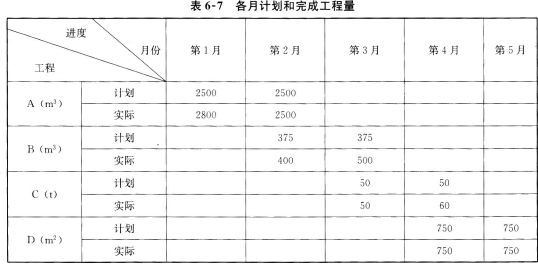

各月计划和实际完成工程量如表6—7所示。
施工过程中,4月份发生了如下事件:
(1)发包人确认某项临时工程计日工50工日,综合单价60元/工日;所需某种材料120m2,综合单价100元/m2;
(2)由于设计变更,经发包人确认的人工费、材料费、机械费共计30000元。
问题:
1.工程合同价为多少元
2.预付款、开工前发包人应拨付的措施项目工程款为多少元
3.1~4月每月发包人应拨付的工程进度款各为多少元
4.5月份办理竣工结算,工程实际总造价和竣工结算款各为多少元
选项
答案
解析
问题1: 分部分项工程费用:5000×50+750×400+100×5000+1500×350=1575000(元);
措施项目费:110000元;
暂列金额:100000元;
工程合同价:(1575000+110000+100000)×(1+7.5%)×(1+11%)=2129950.57(元)。
问题2:
预付款:1575000×(1+7.5%)×(1+11%)×15%=281905.63(元)。
开工前发包人应拨付的通用措施项目工程款:
60000×(1+7.5%)×(1+11%)×90%=64435.85(元)。
问题3:
(1)第1个月承包人完成工程款(含专业措施项目工程款):(2800×50+50000)×
(1+7.5%)×(1+11%)=226717.10(元);
第1个月发包人应拨付的工程款为:226717.10×90%=204045.39(元)。
(2)第2个月A分项工程累计完成工程量:
2800+2500=5300(m3);
(5300-5000)÷5000=6%<10%;
承包人完成工程款:(2500×50+400×400)×(1+7.5%)×(1+11%)=340076.71(元)。
第2个月发包人应拨付的工程款为:340076.71×90%-281905.63÷3=212100.50(元)。
(3)第3个月B分项工程累计完成工程量:400+500=900(m3);
(950-750)÷750=20%>15%;
超过15%部分的工程量:900-750×(1+15%)=37.5(m3);
超过部分的工程量结算综合单价:400×0.95=380(元/m3);
B分项工程款:[37.5×380+(400-37.5)×400]×(1+7.5%)×(1+11%)=190025.06(元);
C分项工程款:50×5000×(1+7.5%)×(1+11%)=298312.36(元);
承包人完成工程款:190025.06+298312.36=488337.42(元);
第3个月发包人应拨付的工程款为:488337.42×90%-281905.63÷3=345535.14(元)。
(4)第4个月C分项工程累计完成工程量:50+60=110(t),(110-100)÷100=0.1=10%;
承包人完成分项工程款:(60×5000+750×350)×(1-57.5%)×(1+11%)=671203.63(元);
计日工费用:(50×60+120×100)×(1+7.5%)×(1+11%)=17898.54(元);
变更款:30000×(1+10%)×(1+7%)×(1+7.5%)×(1+11%)=42133.82(元);
承包人完成工程款:671203.63+17898.54+42133.82=731235.99(元);
第4个月发包人应拨付的工程款为:731235.99×90%-281905.63÷3=564143.85(元)。
问题4:
(1)第5个月承包人完成工程款:
350×750×(1+7.5%)×(1+11%)=313228.36(元);
(2)工程实际造价:
60000×(1+7.5%)×(1+11%)+(226717.10+340076.71+488337.42+731235.99+313228.36)=2171190.08(元);
(3)竣工结算款:
2171190.08×(1-5%)- (281905.63+64435.85+204045.39+212100.50+345535.14+564143.85)=390464.22(元)。
相关内容:工程项目,分项,工程,工程量,清单,招标,中标人,合同,工期,5个月,承包人,费用,部分,数据,有关
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
