Ⅲ.电气工程
【背景资料】

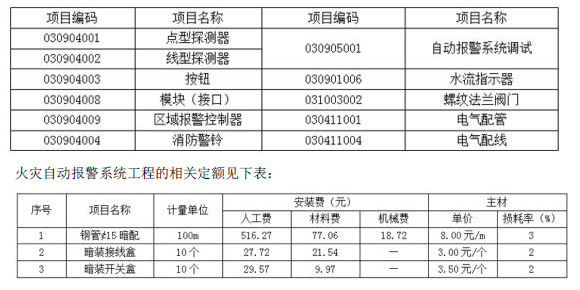

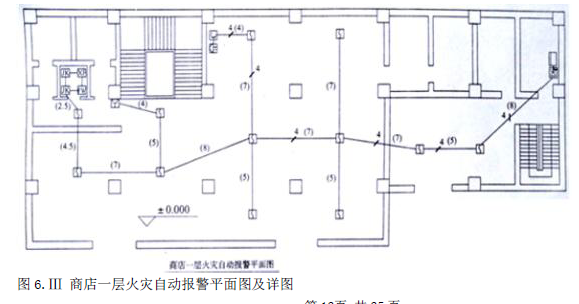

1.某商店一层火灾自动报警系统工程如图6.Ⅲ所示。工程量清单统一项目编码见下表:
人工单价为72 元/工日,...
问题
Ⅲ.电气工程
【背景资料】
1.某商店一层火灾自动报警系统工程如图6.Ⅲ所示。工程量清单统一项目编码见下表:
人工单价为72 元/工日,管理费和利润分别按人工费的65%和35%计算。
说明:
1.管路均为钢管¢15 沿墙、楼板暗配,顶管敷设高度为离地4m,管内穿阻燃型绝缘导线ZRN-BV1.5mm2。
2.控制模块和输入模块均安装在暗装开关盒内,2 只输入模块之间的连线、模块与警铃间的连线不计。
3.自动报警系统装置调试的点数按本图内容计算。
4.配管水平长度见括号内数字,单位为m。
【问题】

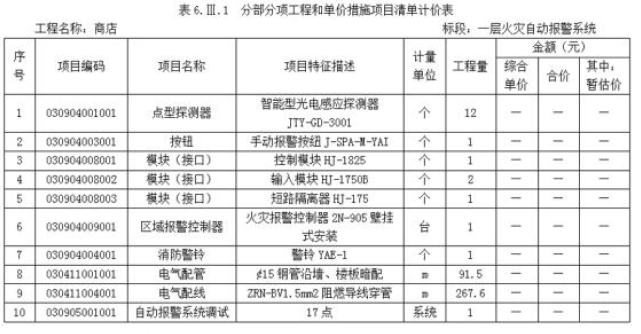

1.按照图6.Ⅲ、《通用安装工程工程量计算规范》(GB50856-2013)和《建设工程工程量清单计价规范》(GB50500-2013)的规定,列式计算配管配线的工程量,并选用以下给定的统一项目编码,在答题纸上表6.Ⅲ.1 中,编制“分部分项工程和单价措施项目清单计价表”(不含价部分)。

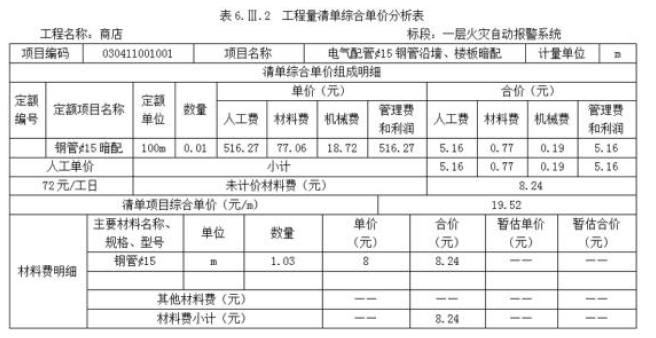

2.根据图6.Ⅲ设计要求和上述相关定额,在在答题纸上表6.Ⅲ.2 中,编制¢15 钢管的“工程量清单综合单价分析表”。
3.某投标人拟按以下数据进行该工程的投标报价。
假设该安装工程计算出的各分部分项工程工料机费用合计为l00 万元,其中人工费占10%。单价措施项目中仅有脚手架子目,脚手架搭拆的人材机费用0.8 万元,其中人工费占25%;总价措施项目中安全文明施工费用(包括安全施工费,文明施工费,环境保护费、临时设施费)的人材机费根据当地工程造价管理机构发布的规定按分部分项工程人工费的20%计取,夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保他总价措施项目的人材机费用按分部分项工程人工费的12%计取,其中人工费占40%。
企业管理费、利润分别按人工费的54%、46%计。
暂列金额1 万元,专业工程暂估价2 万元(总承包服务费按3%计取),不考虑计日工费用。
规费按分部分项工程和措施项目费中全部人工费的30%计取;上述费用不包含增值税可抵扣进项税额。增值税税率按11%计取。编制单位工程招标控制价汇总表,并列出计算过程。
选项
答案
解析
问题1:
解:(1)Φ15 钢管暗配工程量计算式:
(4-1.5-0.1)+8+5+7+7+5+7+7+4+(0.2+0.1)+5+8+5+4+(4-1.5)+7+4.5+2.5+(0.2+0.1)=91.5m
(2) ZRN-BV1.5mm2 阻燃导线穿管工程量计算式:
二线:[7+5+5+8+5+4+(4-1.5) +7+4.5+2.5+(0.2+0.1)] ×2=50.8×2=101.6(m)
四线:[(4-1.5-0.1)+(0.5+0.3)+8+5+7+7+7+4+(0.2+0.1)] ×4=41.5×4=166(m)
总计:101.6+166=267.6(m)
注意点:如果电源二总线用的是ZRN-BV1.5mm2,而报警二总线用的RVS-2×1.5mm2,则配线的解答将完全不同上述,类似于教材上的消防报警配线的计算。
问题2:解。见下表。
问题3
解:各项费用的计算过程如下:
1.分部分项工程费=100+100 X 10%X(54%+46%)=110.00(万元)
其中人工费合计为:100X 10%=10.00(万元)
2.单价措施项目脚手架搭拆费=0.8+0.8 X 25%X(54%+46%)=1.00(万元)
总价措施项目费:安全文明施工费=10.00 X 20%+10.00 X 20%X 40%X(54%+46%)=2.80(万元)
其他措施项目费= 10.00 X 12%+10.00 X 12%X 40%X(54%+46%)= 1.68(万元)
措施费合计=1+2.8+1.68=5.48(万元)
其中人工费为:0.8 X 25%+(10.00 X 20%+10.00 X 12%)X 40%=1.48(万元)
3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费
=1+2+2×3%=3.06(万元)
4.规费=(10+1.48)×30%=3.44(万元)
5.税金=(110+5.48+3.06+3.44)×11%=13.42(万元)
6.招标控制价合计:ll0+5.48+3.06+3.44+13.42=135.4(万元)
该单位工程投标报价汇总表,见表3-21。
相关内容:电气工程,背景,资料,商店,火灾,报警,如图,工程量,清单,统一,项目,编码,人工,单价,工日
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
