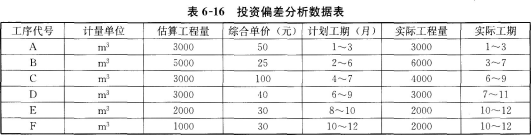

某项目确定承包商后双方签订可调单价合同,施工后投资方进行资金使用偏差分析,相关数据见表6—16。 施工过程中因外部环境因素变化根据合同规定,综合单价...

作者: tihaiku 人气: - 评论: 0
问题 某项目确定承包商后双方签订可调单价合同,施工后投资方进行资金使用偏差分析,相关数据见表6—16。 施工过程中因外部环境因素变化根据合同规定,综合单价调整系数5~12月为1.2。 问题: 1.根据背景材料,列表计算各单项工程计划投资,实际投资。 2.采用横道图形式表示各单项工程拟完工程计划投资,已完工程计划投资,已完工程实际投资。 3.编制累计投资计算表,计算6、8月份投资偏差,进度偏差。 4.根据累计投资数据,绘制三种投资S形曲线。
选项
答案

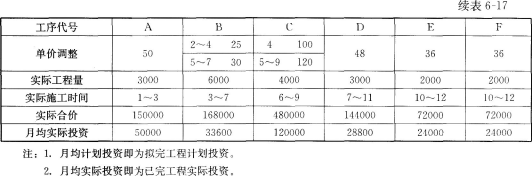

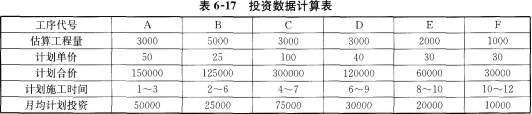

解析 问题1: 问题2: 问题3: 6月份投资偏差=已完工程计划投资-已完工程实际投资=3740.23.2-(万元) 进度偏差=已完工程计划投资-拟完工程计划投资=37-53=-16(万元) 8月份投资偏差=64.8-73.56=-8.76(万元) 进度偏差=64.8-68.5=-3.7(万元) 问题4: 依据累计投资计算表编制投资曲线图(图63):

相关内容:项目,承包商,双方,可调,单价,合同,施工,投资方,资金,偏差,分析,相关,数据,因素,变化,根据,规定,综合

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
