背景:
某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量均...
问题
背景:

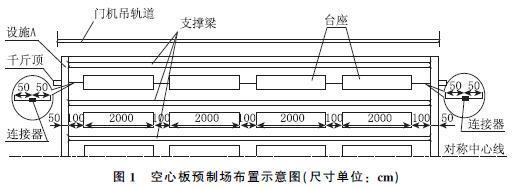

某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图1所示的预制场,所有空心板集中预制,为节省费用,编制的施工组织设计中要求张拉端钢绞线用连接器连接并重复使用。
施工中还有如下事件发生:
事件1:施工单位定制了8套模板(外模8套、充气式胶囊内模8套)循环重复用,设定每片空心板预制周期为7天,整个预制施工采取平行流水作业,前20片空心板预制施工横道图如图2:
事件2:施工单位制定的空心板预应力施工操作要点如下:
(1)预应力张拉采用两套千斤顶、油泵施工,张拉前只需分别对千斤顶、油泵进行检查,即可用于预应力张拉。
(2)预应力张拉采用双控,以张拉力控制为主,以钢绞线的计算伸长量进行校核。
(3)混凝土浇筑完成后,按要求及时拆除外模与内模胶囊,采用与空心板同条件养护的试块进行强度评定。
(4)混凝土试块达到设计强度的70%时,使用砂轮锯切断钢绞线放张。
事件3:空心板预制中,发现有5片空心板顶板厚度只有7cm,设计厚度为10cm,施工单位立即组织技术人员召开现场会,排除了外模板制作与安装、混凝土施工、台座变形等因素,查找到事故原因后,及时解决了问题。
<1> 、写出图1中设施A的名称,并计算单根钢绞线理论下料长度。
<2> 、事件1中,计算所有空心板预制完成的工期。
<3> 、逐条判断事件2中空心板预应力施工操作要点的正误,并改正错误之处。
<4> 、事件3中,分析空心板顶板厚度不够的原因。
选项
答案
解析
<1> 、 A为横梁,(两连接器之间的长度)单根钢绞线理论长度:2000×4+100×4=8400。
<2> 、 施工工期=34×7+9=247天。
<3> 、
(1)错误。改正:张拉前,千斤顶、油泵应进行配套检验,配套使用。
(2)错误。改正:预应力张拉采用双控,以张拉力控制为主,以钢绞线的实际伸长量进行校核。
(3)正确。(“及时”两字有歧义,涉及缺少条件)
(4)错误。改正:混凝土试块达到设计强度的75%时,使用砂轮锯切断钢绞线放张。
<4> 、内模位置偏差、内模变形导致。
相关内容:背景,路某,标段,施工,任务,多跨,简支,梁桥,桥梁,结构,先张,预应力,空心,每跨,数量
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
