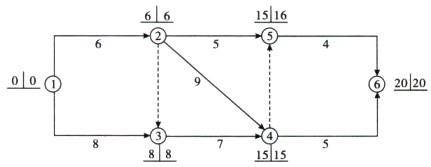

问题 某工程双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间。该计划表明()。
选项 A:工作1—2为关键工作 B:工作2—4的总时差为0 C:工作2—5的自由时差为1 D:工作3—4为非关键工作 E:工作5—6的总时差为1
答案 ABE
解析 选项A,工作1-2的总时差TF1-2=6-0-6=0,是关键工作;选项B,工作2-4的总时差TF2-4=15-6-9=0;选项C,工作2-5的自由时差FF2-5=15-6-5=4;选项D,工作3-4的总时差TF3-4=15-8-7=0,是关键工作;选项E,工作5-6的总时差TF5-6=20-15-4=1。

相关内容:工程,代号,网络,计划,下图,图中,节点,时间,工作,关键,时差

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
