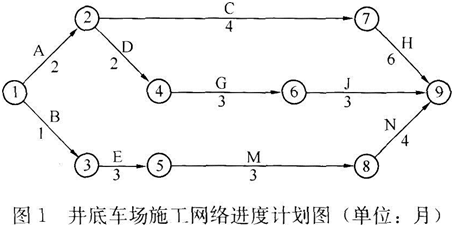

某施工单位承担矿井井底车场的施工任务,合同工期为12个月。施工单位根据该矿井井底车场巷道和硐室的关系,编制了井底车场施工网络进度计划(如图1所示),并组织...

作者: tihaiku 人气: - 评论: 0
问题 某施工单位承担矿井井底车场的施工任务,合同工期为12个月。施工单位根据该矿井井底车场巷道和硐室的关系,编制了井底车场施工网络进度计划(如图1所示),并组织了3个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、H;乙队B、E、M、N;丙队D、G、J。 工程施工进行3个月后,施工单位发现井下巷道工作面涌水较大,向建设单位建议在井底车场增加临时水仓及泵房,该工作名称为K,工期为2个月;工作K必须安排在工作D和E都完成后才能开始,并应尽早组织施工。建设单位同意增加设置临时水仓及泵房,但要求施工单位合理安排施工,确保合同工期不变。 施工单位根据建设单位的意见,及时调整了施工安排,由乙队承担临时水仓及泵房工作K的施工,安排在工作D、E结束后开始,K完成后再进行工作M的施工。该施工安排及时报送给了监理单位,施工单位据此安排还提出了补偿新增工作K的费用和延长工程工期的索赔。 【问题】 1.确定施工单位编制的原网络进度计划的关键线路和计算工期。施工安排中应优先确保哪个施工队伍的施工?为什么? 2.增加临时水仓及泵房工作后,按照施工单位的施工安排,该工程的工期将是多少?需要优先确保哪个施工队伍的施工? 3.监理单位能否同意施工单位的施工安排?为什么? 4.施工单位应当如何合理安排工作K的施工?由此能获得哪些补偿?
选项
答案
解析 1.关键线路为A→C→H(或①→②→⑦→⑨)。 经计算工期是12个月。 施工安排中应优先确保甲队的施工。 理由:甲队施工的工作为关键线路上的工作(或关键工作)。 2.该工程的施工工期将是13个月。 需要优先确保乙队的施_丁。 3.监理单位不能同意施工单位的施工安排。 理由:因为施工单位的施工安排无法满足合同工期要求。 4.施工单位应当安排丙队承担临时水仓及泵房工作K的施工任务.在工作D、E结束后开始,K完成后再进行工作G的施工。 可以获得新增T作K的费用补偿。

相关内容:矿井,井底,车场,施工,任务,合同,工期,12个月,根据,巷道,硐室,关系,编制,网络,进度,计划,如图,1所示,组织

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 恰考网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0286秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
