背景资料 某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段...

作者: tihaiku 人气: - 评论: 0

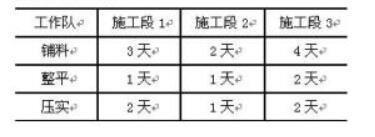

问题 背景资料 某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段 1、施工段 2、施工段 3 顺序组织流水作业。己知各专业施工队在各施工段上的工作持续时间如下表: <1>、水利水电工程施工进度计划主要包括( )等步骤。

A.研究设计资料和施工条件

B.选择质量检验方法

C.计算工程量和工作持续时间

D.选择施工方法并确定施工顺序 <2>、该坝面作业,各项工作正确的工艺逻辑关系是( )。

A.铺料为整平的紧前工作,压实为整平的紧后工作

B.铺料为压实的紧后工作,整平为压实的紧前工作

C.整平为压实的紧前工作,铺料为整平的紧前工作

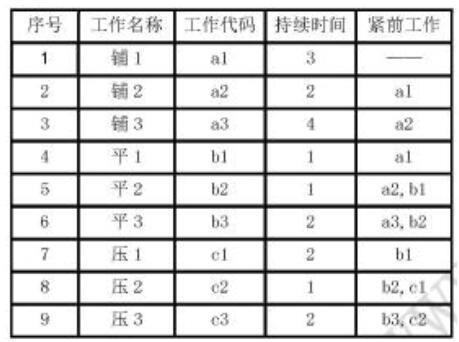

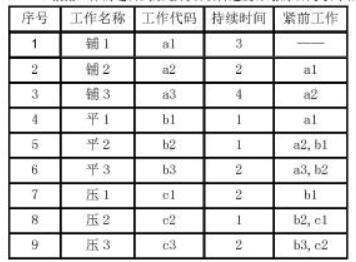

D.压实为整平的紧后工作,铺料为整平的紧前工作 <3>、根据工作的逻辑关系绘制该项目进度计划的双代号网络图 <4>、根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。 <5>、在“施工段 2”整平时突降暴雨,造成工期延误 7 天,试分析其对施工工期的影响程度。

选项
答案

解析 <1> ACD编制施工进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。参见教材 P280。 <2> ACD坝面各项工作施工工艺逻辑关系应是先铺料、后整平、再压实参见教材 P280o <3> 双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图绘制的基本原则正确绘制。①工作明细表 <4> 应从以下几个方面进行分析计算:<1>网络图中工期最长的线路即为关键线路,或者根据各项工作的时间参数计算结果,由总时差最小的工作组成的线路即为关键线路。本例关键线路为:①→②→③→⑧→⑨→⑩。关键线路在网络图中用双箭线、粗实线或彩色线条来表示。 <5> 经计算“施工段 2”整平即 b2工作不在关键线路上,该工作的总时差为 3 天,所以将导致总工期延误: 7-3=4 天。

相关内容:背景,资料,项目部,土石,工程施工,任务,施工,进度,按坝,作业,铺料,三个,工序,专业,施工队,该坝,施工段,工段

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
