【背景资料】 在进行某桥台台背回填时,承包商发现图纸与合同文件中技术规范要求不一致,合同文件采用国内招标文件范本,技术规范要求回填为宽度不小于50cm...

作者: rantiku 人气: - 评论: 0
问题 【背景资料】 在进行某桥台台背回填时,承包商发现图纸与合同文件中技术规范要求不一致,合同文件采用国内招标文件范本,技术规范要求回填为宽度不小于50cm、塑性指数不大于12的土方,而图纸中规定回填为宽度不小于2m的天然砂砾。承包商认为,投标报价是按技术规范进行的,按技术规范施工符合合同要求;而业主认为,按设计图纸施工更有利于保证工程质量,书面明确要求监理工程师指示承包商必须按设计图进行施工。 【问题】 1.台背回填应符合的规定有哪些? 2.承包商是否有权拒绝业主的这一要求?为什么? 3.针对业主的此项要求,承包商应该采取怎样的处理方式来维护自身利益?
选项
答案

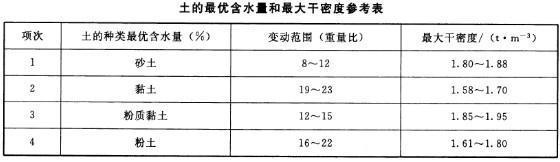

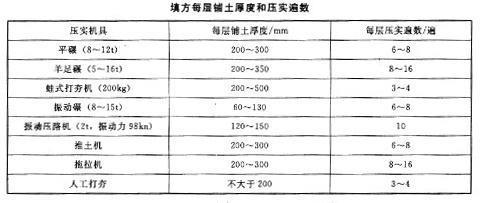

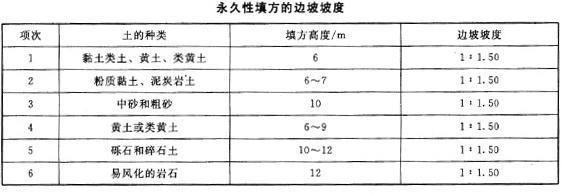

解析 【答案要点】 1.台背回填的规定:(1)材料要求:①土料。宜优先利用基坑中挖出的原土,并清除其中有机杂质和粒径大于50mm的颗粒,含水量应符合要求。②石屑。不含有机杂质,粒径不大于50mm。③粘性土。含水量符合压实要求,可用作各层填料。④碎石类土、砂土和爆破石渣。其最大粒径不得超过每层铺垫厚度的2/3,可用作表层以下填料。⑤碎块草皮和有机质含量不大于8%的土,仅可用于无压实要求的填方。⑥淤泥和淤泥质土一般不能用作土料。(2)主要机具设备:人工回填主要机具设备有:铁锹、手推车、木夯、蛙式打夯机、筛子、喷壶等。机械回填主要机具设备有:推土机、铲运机、汽车、光碾压路机、羊角碾、平碾、平板振动器等。(3)作业条件:①回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑,浸泡地基,造成基土下陷。②施工完地面以下基础、构造物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。混凝土或砌筑砂浆应达到规定强度。③大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数。④做好水平高程的测设,基坑(槽)或沟、坡边上每隔3m打入水平木桩,室内和散水边墙上,做好水平标记。(4)施工操作工艺:①填土前应检验其土料、含水量是否在控制范围内。土料含水量一般以“手握成团,落地开花”为适宜。当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。如土料过干(或为砂土、碎石土)时,则应预先洒水润湿,增加压实遍数或使用较大功率的压实机械等措施。各种压实机具的压实影响深度与土的性质、含水量和压实遍数有关、回填土的最优含水量和最大干密度,应按设计要求经试验确定,其参数值见下表。 ②回填土应封层摊铺和夯压实,每层铺土厚度和压实遍数应根据土质、压实系数和机具性能而定。一般铺土厚度应小于压实机械的作用深度,应能使土方压实而机械功耗最小。通常应进行现场夯(压)实,遍数参考数值见下表。 ③填方应在边缘设一定坡度,以保持填方的稳定。填方的边坡坡度根据填方高度、土的种类和其重要性,在设计中加以规定,当无规定时,可按表采用。永久性填方的边坡坡度 填方应从最低处开始,由下而上整个宽度水平分层均匀铺填土料和压实,底层如为耕土或松土时,应先压实,然后再全面填筑。在水田、沟渠或池塘土填方,应先排水疏干,挖去淤泥,换填砂砾或抛填块石等,压实后再行填土。深浅坑相连时,应先填深坑,相平后与浅坑全面分层填夯。如分段填筑,交接填成阶梯形,分层交接处应错开,上下层接缝距离不小于1.0m。每层碾迹重叠应达到0.5~1.0m,墙基及管道回填应在两侧用细土同时回填夯实。④在地形起伏之处填土,应做好连接,修筑1:2阶梯形边坡,每台阶可取50cm,宽100cm。分段填筑时,每层连接处应大于1:1.5的斜坡。接缝部不得在基础、墙角、柱墩等部位。⑤铲运机大面积平铺填土时,铺筑填土区段长度不宜小于20m,宽度不宜小于8m,铺土应分层进行,每次铺土厚度不大于300~500mm;每层铺土后,利用空车返回时将表面刮平,填土程序一次尽量采取横向或一次采取纵向分层卸土,以利于行驶时初步压实。⑥大面积回填机械碾压,在碾压前宜先用铲运机推平,低速预压4~5遍,使表面平实,避免碾轮下陷;采用振动平碾压实爆破石渣或碎石类土,应先静压、后振压。⑦碾压机械压实填方时,应控制行驶速度,平碾、振动碾不超过2km/h;羊足碾不超过3km/h;并控制压实遍数。碾压机械与基础或管道应保持一定距离,防止将基础或者管道压坏或使其位移。⑧用压路机进行填方压实,应采用“薄填、慢驶、多次”的方法。碾压方向应从两边逐渐压向中间,碾轮每次重叠宽度约15~25cm,边坡、边角边缘压实不到之处,应辅以人力夯或小型夯实机具夯实。碾压墙、柱、基础处填方,压路机与之距离不应小于0.5m。每碾压一层完成后,应用人工或机械(推土机)将表面拉毛,以利结合。⑨填土层如有地下水或滞水时,应在四周设置配水沟和集水井,将水位减低。已填好的土层如遇水浸,应把稀泥铲除后,方能进行上层回填;填土区应保持一定横坡,或中间稍高两边稍低,以利于排水;当天填土应在当天压实。⑩雨季基坑或管沟的回填,工作面不宜过大,应逐段、逐片地分期完成。从运土、铺填到压实各道工序应连续进行。雨前应压完已填土层,并形成一定坡势,以利于排水。施工中应检查、疏通排水设施,防止地面水流入坑(槽)内,造成边坡塌方或使基土遭到破坏。现场道路应根据需要加铺防滑材料,应保持运输道路畅通。(5)质量保证:①基底处理,必须符合设计要求或施工规范的规定。②回填的土料,必须符合设计要求或施工规范的规定。③回填土必须按规定分层夯压密实,取样测定压实后土的干密度,其合格率不应小于90%;不合格干密度的最低值与设计值的差不应大于0.81t/m3,且不应集中。 2.承包商无权拒绝业主的这一要求,因为按合同文件规定,业主有权在不违背合同有关条款的条件下可以提出他认为有必要的变更,承包人对发包人提出的变更通知没有拒绝的权利。 3.承包商应根据合同文件的规定,先要求业主和监理工程师确认这是属于工程变更,并根据相关要求,确定工程变更价款,办理相应的工程变更手续来维护自己的利益。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
