某二级公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3 +460 ~K3 +550段位于水田路段。路堤填筑高度5~6m,填料为砂性土。该路段的软...
问题

某二级公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3 +460 ~K3 +550段位于水田路段。路堤填筑高度5~6m,填料为砂性土。该路段的软基处理方案如下图所示。
工程开工前,在建设单位的主持下,由设计单位向施工单位交桩,设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失,施工单位接受了控制桩且及时进行了复测。
交桩应在现场进行。设计单位将路线勘测时所设置的导线控制点、水准控制点及其他重要点位的桩位及相关技术资料逐一交给施工单位。
施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具定位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。其中,塑料排水板采用插板机打设。

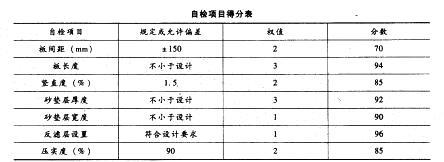

软基处理完成后,施工单位对“软土地基”分项工程按《公路工程质量检验评分标准》进行了自检,对7个实测项目按百分制进行评分,自检结果见下表。
经检査,该分项工程“基本要求”符合规定,资料完整,但因外观缺陷减1分。
问題:
1.根据《公路工程质量检验评定标准》,写出图中涉及的“分部工程”名称。
2.改正塑料排水板施工工艺流程中的排序错误(按“应先x x,再x x”描述),并写出工艺A的名称。
3.写出软基处理方案图中低液限黏土中水排至路堤外的主要路径。
4.设计单位还应向施工单位交哪种控制桩?针对D32控制桩的缺失,施工单位应如何处理?
5.分别计算“软土地基”分项工程的得分值和评分值(保留至小数点后两位),确定该分项工程的质量等级。
选项
答案
解析
1. 路基土方工程(1~3km路段),排水工程(1~3km路段),砌筑防护工程(1~3km路段),路面工程(1~3km路段)。
2. (1) “插入套管塑料排水板穿靴”改为“塑料排水板穿靴→插入套管”。
(2) A代表“摊铺上层砂垫层”。
3.低液限黏土的排水的路径:塑料排水板(垂直)→砂垫层(水平)→干砌片石(透水)→边沟。
4. (1)还应交水平控制桩。
(2)施工单位应及时提出并提请设计单位进行补桩。
5. (1)加权得分值=(70 x 2 + 94 x 3 +85 x 2 +92 x 3 +90 x 1 +96 x 1 +85 x 2) / (2 +3 + 2 +3 +1 + 1 +2) =87.430
(2)评分值=87. 43-1 =86.43。
(3)评分值大于75分,质量评定等级为合格。
相关内容:公路,平原区,路基,沥青,混凝土,路面,段位于,水田,路段,路堤,高度,填料,砂性
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
