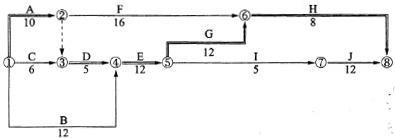

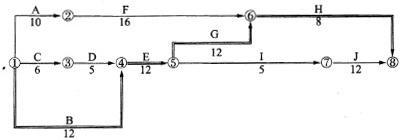

【背景资料】某土石坝分部工程的网络计划如下图,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。【问题】1.按A...

作者: rantiku 人气: - 评论: 0

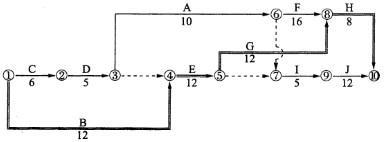

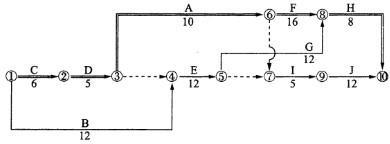

问题 【背景资料】 某土石坝分部工程的网络计划如下图,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。 【问题】 1.按A→D→1顺序组织施工,则网络计划变为下图所示: (1)计算工期是多少天?(2)机械在现场的使用和闲置时间各是多少天? 2.如按D→A→I顺序组织施工,则网络计划变为如下图所示: (1)计算工期是多少天?(2)机械在现场的使用和闲置时间各是多少天? 3.比较以上两个方案,判断哪个方案更好。 4.若监理批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。网络计划如下图所示。 (1)你认为工期延长几天合理?为什么?(2)机械闲置的时间为多少天?
选项
答案
解析 【答案要点】 1.(1)计算工期为47天。(2)机械在现场的使用时间是20天,闲置时间是12天。 2.(1)计算工期为45天。(2)机械在现场的使用时间是20天,闲置时间是3天。 3.按D-A-I的顺序施工,工期较长(47天),机械闲置时间较多(12天);按D-A-I顺序施工,工期较短(45天),机械闲置时间较少(3天),所以按D-A-I顺序施工的方案较优。 4.(1)总工期为49天,工期延长△T=49-45=4(天),所以工期延长4天合理。(2)工作A的最早完成时间为第21天,工作I的最早开始时间为第29天,△T=29-21=8天。扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:△Tp=8-3=5(天)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
