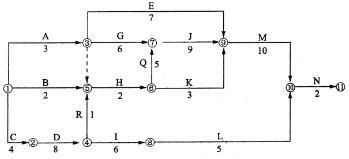

【背景资料】某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如下图所示。工程实施到第12天未进行检查时各工作进展如下:A、B、C三项工作...

作者: rantiku 人气: - 评论: 0
问题 【背景资料】 某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如下图所示。工程实施到第12天未进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。 【问题】 1.该网络计划的计划工期为多少天? 2.哪些工作是关键工作? 3.按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期?
选项
答案
解析 【答案要点】 1.通过网络计算,总工期41天。 2.关键线路的工作为:C→D→R→H→Q→J→M→N。 3.实际工作分析:D工作滞后3天,预计完成时间为第15天。因属于关键工作,导致总工期推迟3天。E工作滞后5天,预计完成时间为第15天。因有总时差19天,对总工期不产生影响。G工作滞后4天,预计完成时间为第13天。因有总时差11天,对总工期不产生影响。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
