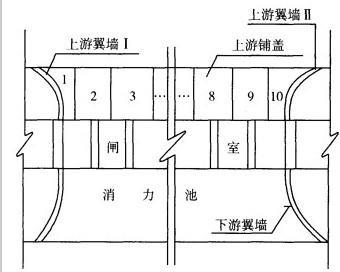

某水闸工程建于土基上,共10孔,每孔净宽1Om;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下图所示:
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙II→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、饶筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
【问题】
1.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。
2.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。
3.根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于哪一类?确定水利工程质量事故等级主要考虑哪些因素?
4.闸室分部工程质量评定的主要内容,除原材料质量、中间产品质量外,还包括哪些方面?
选项
答案
解析
1.不妥之处:浇筑次序。理由:(1)铺盖应分块间隔浇筑;(2)与翼墙毗邻部位的1#和10#铺盖应等翼墙沉降基本稳定后再浇筑。
2.不妥之处:施工单位在闸墩与牛腿结合面设置施工缝。理由:该部位所受剪力较大,不宜设置施工缝。
3.本工程中的质量事故属于一般质量事故。确定水利工程质量事故等级应考虑的主要因素包括:(1)直接经济损失的大小;(2)检查、处理事故对工期的影响时间长短和对工程正常使用的影响。
4.闸室分部工程质量评定的主要内容还包括单元工程质量、质量事故、混凝土拌合物质量、金属结构及启闭机制造、机电产品等。
相关内容:水闸,工程,土基,每孔,净宽,上游,钢筋混凝土,铺盖,水流,方向,部位,侧翼,墙亦,结构,挡土
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
