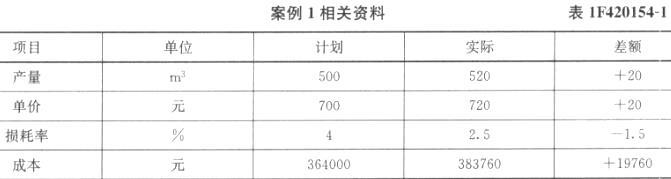

某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420154-1相关资料进行项目成本分析。 问题: (1)施工成...

作者: rantiku 人气: - 评论: 0
问题 某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420154-1相关资料进行项目成本分析。 问题: (1)施工成本分析的方法有哪几种? (2)该工程施工项目成本差异是多少? (3)试用因素分析法分析该工程成本差异的原因。
选项
答案

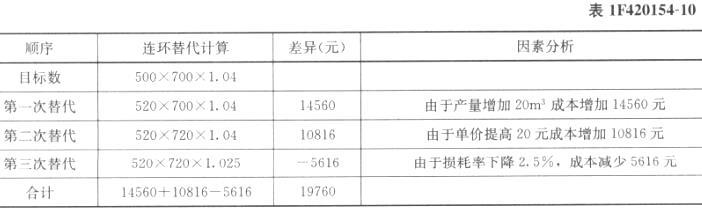

解析 (1)施工成本分析的方法有比较法、因素分析法、差额计算法和比率法。 (2)该工程施工项目成本差异为:383760-364000=19760元 (3)商品混凝土成本变动因素分析表(表1F420154-10)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
