A公司为某水厂改扩建工程总承包单位。工程包括新建滤池、沉淀池、清水池、进水管道及相关的设备安装,其中设备安装经招标后由B公司实施。施工期间,水厂要保持正常...
问题

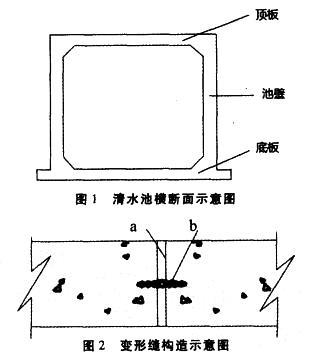

A公司为某水厂改扩建工程总承包单位。工程包括新建滤池、沉淀池、清水池、进水管道及相关的设备安装,其中设备安装经招标后由B公司实施。施工期间,水厂要保持正常运营。新建清水池为地下诗筑物。池体平面尺寸为128m x30m,高度为7.5m,纵向设两道变形缝。其横断面及变形缝构造见图1、图2。鉴于清水池为薄壁结构且有顶板,方案决定清水池高度方向上分三次浇注混凝土,并合理划分清水池的施工段。
A公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B公司进场后,A公司项目部安B公司临时设施搭设在厂区内的滤料堆场附近,造成部分滤料损失。水厂物资部门向B 公司提出赔偿滤料损失的要求。
问题:
1.分析本案例中施工环境的主要特点。
2.清水池高度方向施工需设几道施工缝,应分别在什么位置?
3.指出图2中a、b材料的名称。
4.简述清水池划分施工段的主要依据和施工顺序,清水池混凝土应分几次浇筑?
5.列出本工程其余临时设施种类,指出现场管理协议的责任主体。
6.简述水厂物资部门的索赔程序。
选项
答案
解析
1.施工环境的主要特点:①具有多专业工程交错,综合施工的特点;②有旧工程运营、新工程同时建设的特点;③有与城市交通、市民生活相互干扰的特点;④有施工流动性大的特点等。
2.施工缝在池高度方向应设3道施工缝,水池底板一次浇筑完成。底板与池壁的施工缝在池壁下八字以上150 ~ 200mm处,水池池壁竖向一次浇到顶板八字以下150 ~300mm处,该处设施工缝。

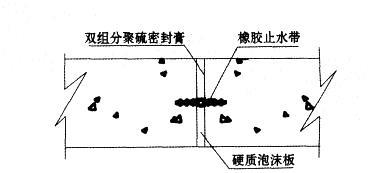

3. a为双组分聚硫密封膏,b为橡肢止水带。如下图所示。
4. (1)依据:工程招标文件、工程施工设计图纸、工程地质勘查报告、国家、省、市、地区的相关法令法规及规定,国家现行的相关技术规范、标准及规程、工程施工其他参考资料及施工现场具体情况。
(2)施工顺序:底板→池壁→顶板。
(3)因为高度方向上要分三次浇注,且有两条变形缝,所以清水池混凝土应分9次浇筑。
5. (1)办公设施,包括办公室、会议室、保卫传达室;
(2)生活设施,包括宿舍、食堂、厕所、淋浴室、阅览娱乐室、卫生保健室;
(3)生产设施,包括材料仓库、防护棚、加工棚、操作棚;
(4)辅助设施,包括道路、现场排水设施、围墙、大门、供水处、吸烟处。
现场管理协议的责任主体是总包单位A公司。
6. (1)根据招标文件及合同要求的有关规定提出索赔意向书。水厂向B公司提出索赔时,要有正当的索赔理由,且有索赔事件发生时的有效证据。索赔事件发生28d内,向监理工程师发出索赔意向通知。
(2)发出索赔意向通知后28d内,向监理工程师提出补偿经济损失(计量支付)和(或)延长工期的索赔报告及有关资料。
(3)监理工程师审核水厂索赔申请,监理工程师在收到送交的索赔报告和有关资料后,于28d内给予答复或要求水厂进一步补充索赔理由和证据,监理工程师在28d内未予答复或未对水厂作进一步要求,视为该项索赔已经认可。
(4)索赔事件终了后28d内,水厂向监理工程师提出索赔的有关资料和最终索赔报告。
相关内容:公司,水厂,单位,工程,滤池,沉淀池,水池,管道,相关,设备安装,招标,施工
错误啦!
错误信息
消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
文件: /twcms/kongphp/cache/cache_redis.class.php
位置: 第 85 行
<?php echo 'KongPHP, Road to Jane.'; ?>
