某施工单位承接了某城市道路A 合同段的施工任务,其中包括8km 的路基、路面工程和一座跨径80m 的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承接了某城市道路

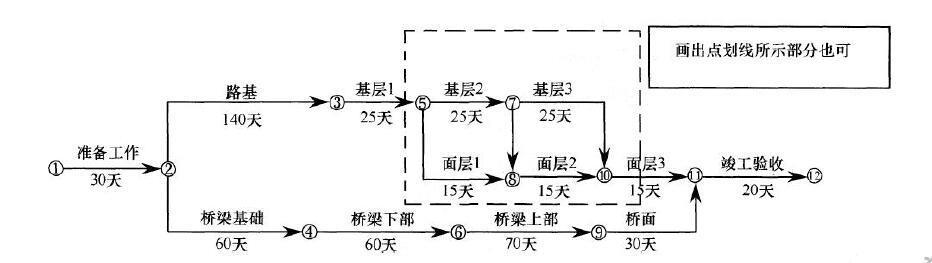

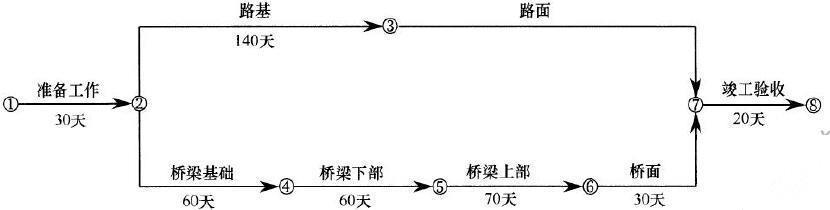

选项 A 合同段的施工任务,其中包括8km 的路基、路面工程和一座跨径80m 的桥梁 施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200?300m。 施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专 业作业队施工。基层的三个段落按每段25 天,面层的三个段落按每段15 天等节拍组织线性流水施工,并绘制了 总体进度计划(见下图)。合同约定工期为300 天,并规定每提前工期1 天,奖励0.5 万元;每拖延工期1 天,罚 款0.8 万元。 在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调 整为70 天。 在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10 天,导致人员和租赁的施工机具窝工10 天,项 目部在规定时间内就此向监理公司提出了费用索赔。 问题: 1.该项目施工方案的编制应做到科学合理,其中对于本工程桥梁部分大体积混凝土的浇筑的施工方案应包括哪 些方面的质量控制措施。 2.按组织流水施工的要求,完善路面部分的施工网络图。 3.计算完善后的网络计划工期,和按此计划项目部可能得到的提前完工奖或因误期的罚款额。 4.将桥梁基础施工时间定为70 天是否可行?说明理由。 5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成。项目部是否可以直接向监理公司提出索赔?说明理 由。
答案
解析 1.①材料要求和配合比设计; ②分层分块浇捣措施; ③混凝土的搅拌、运输和浇筑方案; ④混凝土的降温措施; ⑤混凝土的测温措施; ⑥养护措施。 2. 3.网络图的计算工期为280 天,小于合同工期300 天,项目部可能获得的提前完工奖是:(300-280)*0.5=10 万元。 4.可行。因为桥梁基础施工所在线路为非关键线路,其线路时差为10 天,(或回答调整后工期仍为280 天也可) 所以将基础施工定为70 天,仍然不会改变网络工期。 5.可索赔的机械费用有:实际租金加设备11 调进调出费用的分摊。 不可以。因为施工单位与监理公司之间没有合同关系,而只与业主有合同关系,因此,项目部只能向业主提 出索赔,业主再向监理公司提出索赔。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
