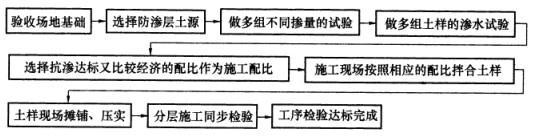

问题 背景材料 某项目部承建一生活垃圾填埋场工程,规模为200000t,场地位于城乡接合部。填埋场防水层为土工合成材料膨润土垫(GCL),防渗层为高密度聚乙烯膜,项目部以招标形式选择了高密度聚乙烯膜供应商及专业焊接队伍。工程施工过程中发生以下事件:①原拟堆置的土方改成外运,增加了工程成本。为了做好索赔管理工作,经现场监理工程师签认,建立了正式、准确的索赔管理台账。②临时便道占用城市绿地,项目部上报建设单位,建设单位同意。③为满足高密度聚乙烯膜焊接进度要求,专业焊接队伍新购一台焊接机,经外观验收,立即进场作业。④为给高密度聚乙烯膜提供场地,对GCL层施工质量采取抽样检验方式检验,被质量监督部门停工、限期整改。⑤施工单位制定的GCL施工工序为:验收场地基础→选择防渗层土源→施工现场按照相应的配比拌合土样→土样现场堆铺、压实→分层施工同步检验→工序检验达标完成。 问题: 1.简述填埋场的土方施工应如何控制成本? 2.索赔管理台账是否属于竣工资料?应移交给哪方归档? 3.补充出②事件的正确处置程序。 4.给出③事件的正确处置方法。 5.事件④中,质量监督部门发出限期整改的原因是什么? 6.补充事件⑤GCL施工工序的缺失环节。
选项
答案
解析 1.【参考答案】原拟堆置的土方改成外运,是因为外部环境影响(如征地拆迁、施工条件、用地的出入权和使用权等)而引起的费用增加,应属发包方原因,可向建设方索赔。解题思路:考点为工程索赔内容,属于工程应用型考题。填埋场的土方施工成本控制,主要体现在土方平衡;土方运出和运入都必须依据合同约定进行控制。土方施工是填埋场的成本重要组成部分,应准确计算填方和挖方,避免二次搬运。土方改成外运,回填时运入,无疑会增加施工费用。但这是由外部环境而引起的费用增加,属发包方原因;由于征地拆迁、施工条件、用地范围变化是承包商无法预料和避免的。应依据合同约定向建设方索赔。根据监理工程师批准的施工计划影响的第一天为起算日。经发包方协调或外部环境影响自行消失日为索赔事件结束日。该类项目一般进行工期及工程机械停滞费用索赔。 2.【参考答案】索赔管理台账属于竣工资料的监理管理和施工管理资料范畴,应移交建设单位归档。解题思路:考点为工程竣工资料管理内容。索赔管理台账属于监理管理资料范畴,但不属于移交城建档案馆建设工程文件目录。竣工资料分类与主要内容如下:(1)基建文件:决策立项文件,建设规划用地、征地、拆迁文件,勘察、测绘、设计文件,工程招投标及承包合同文件,开工文件、商务文件,工程竣工备案文件等。(2)监理资料:监理管理资料、施工监理资料、竣工验收监理资料等。(3)施工资料:施工管理资料,施工技术文件,物资资料,测量监测资料,施工记录,验收资料,质量评定资料等。索赔管理台账属于监理管理资料内容,应移交建设方归档保存。 3.【参考答案】还需报城市绿化主管部门审批后再使用,并限期归还.恢复用地性质。解题思路:考点为城市绿地管理有关规定。建设单位同意只是解决了费用问题。城市绿地属于城市园林绿化部门主管,应按照国家有关规定进行办理临时借用手续。我国有关法规内容:任何单位和个人都不得擅自改变城市绿化规划用地性质或者破坏绿化规划用地的地形、地貌、水体和植被。任何单位和个人都不得擅自占用城市绿化用地;占用的城市绿化用地,应当限期归还。因建设或者其他特殊需要临时占用城市绿化用地的,须经城市人民政府城市绿化行政主管部门同意,并按照有关规定办理临时用地手续。 4.【参考答案】正确处理方法:新购焊机应经过进场检验和验收,并经现场试焊,焊件质量检验合格后才能使用。解题思路:考点为聚乙烯材料焊接规定,属于技术管理型考题。焊接质量是防渗层施工质量验收的主控项目。新购置焊接设备(包括热熔对接焊机和电熔焊机)直接用于工程施工是有风险的,必须经过调试和试焊,焊接达到合格标准后,方可投入正式使用。关规范规定:焊接机具除满足相应的国家标准外,还应当符合以下要求:(1)焊接机具正常的工作温度范围为-10~+40℃,如果环境超出此温度范围,则不允许进行焊接工作;(2)电熔焊机有数据检索存储装置,该装置通过接口将存储的数据下载到电子设备。焊接工艺评定的目的是通过对聚乙烯材料热熔对接焊接、电熔承插焊接与电熔鞍形焊接接头性能的评价,验证拟定焊接工艺及参数的正确性。 5.【参考答案】事件④中,质量监督部门发出限期整改的原因应是:GCL层施工质量不能采取抽样检验方式,而是全部检查;有关规范规定:每天防水垫作业后要逐缝、逐点位进行细致检验与验收,如有缺陷立即修补。解题思路:考点为GCL防水垫的施工质量控制内容。属于标准在工程实践应用类试题。GCL防水垫铺设质量控制要点:(l)填埋区基底检验合格,进行GCL垫铺设作业,每一工作面施工前均要对基底进行修整和检验。(2)对铺开的GCL垫进行调整,调整搭接宽度,控制在250±50mm范围内,拉平GCL垫,确保无褶皱、无悬空现象,与基础层贴实。(3)掀开搭接处上层GCL垫,在搭接处均匀撒膨润土粉,将两层垫间密封,然后将掀开的GCL垫铺回。(4)根据填埋区基底设计坡向,GCL垫的搭接,尽量采用顺坡搭接,即采用上压下的搭接方式;注意避免出现十字搭接,而尽量采用品字形分布。(5)GCL垫需当日铺设当日覆盖,遇有雨雪天气应停止施工,并并将已铺设的GCL垫覆盖好。 6.【参考答案】事件⑤GCL施工工序的缺失环节有:做多组不同掺量实验、做多组不同土洋的渗水试验、选择抗渗达标有比较经济的配比作为施工配比。解题思路:考点为GCL施工工序(流程),属于填补型试题。背景介绍GCL施工工序(流程):验收场地基础→选择防渗层土源→施工现场按照相应的配比拌合土样→土样现场堆铺、压实→分层施工同步检验→工序检验达标完成。教材给出的GCL施工工序(流程) 对照标准工艺流程,找出漏项即可。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
