问题 (通信与广电工程项目施工质量管理)对某架空线路工程质量问题的调查,发现导致杆歪的原因有:电杆埋深不够24处,拉线出土不正32处,拉线埋深不够18处,土质松软15处,吊线过紧9处,杆位不正17处,其他原因3处。 问题: (1)编制杆歪质量问题调查表,画出杆歪质量问题的排列图,分析造成杆歪问题的主要原因是什么? (2)用因果分析法分析拉线埋深不够的原因。 (3)如何控制立杆的质量? (4)如何通过控制操作者的工作质量保证立杆的质量?
选项
答案

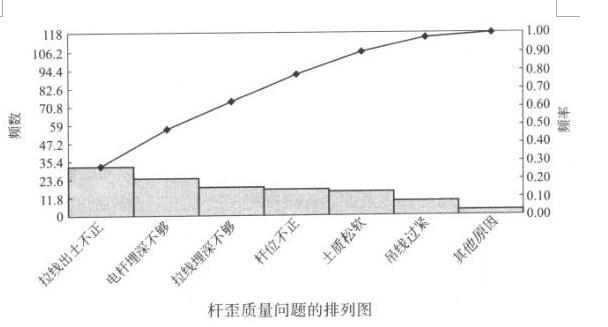

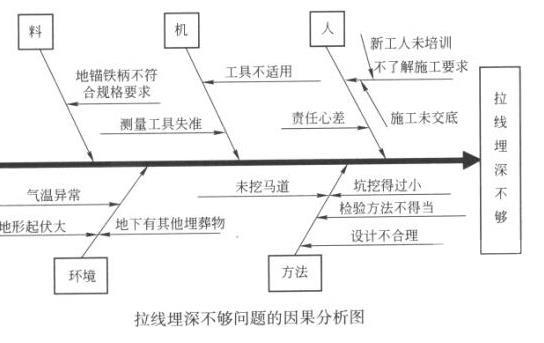

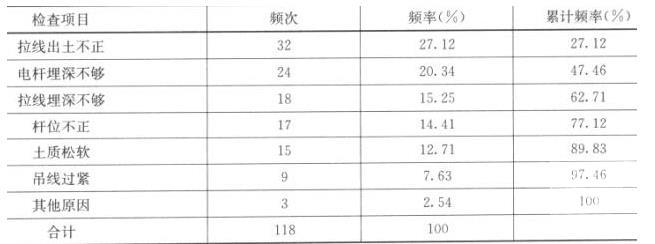

解析 (1)杆歪问题质量调查表 杆歪质量问题的排列图见下图。 由图中可以看出,由于拉线出土不正、电杆埋深不够、拉线埋深不够、杆位不正等问题发生的频率在0~80%这个范围内, 因此,造成杆歪问题的主要原因是:①拉线出土不正;②电杆埋深不够;③拉线埋深不够;④杆位不正。 (2)拉线埋深不够问题的因果分析图如下图: (3)影响立杆质量的因素在排列图中已找到,应重点控制这些影响因素,保证立杆的质量,作业人员应按照管理体系的要求施工;依据设计、规范、作业指导书等要求进行作业;在施工过程中应做好“三检”工作;对于发现的问题应及时整改,并制定纠正及预防措施,避免再次出现类似问题。 (4)要通过控制操作者的工作质量来保证立杆的质量,就应对作业者进行岗前培训,明确其职责和权限,增强其事业心和责任感,自觉地做好分内工作,建立岗位责任制,完善考核制度,合理使用人才,充分调动人的积极性。通过在认识上、水平上提高操作者的质量意识,从而保证立杆的质量。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
