某新挖航道长10km,宽200m,挖至水深15m,沿航道宽度方向水深为4~8m,高潮时潮高3m,低潮时潮高1.0m,疏浚土上层为2~4m淤泥质土,下层为中...

作者: rantiku 人气: - 评论: 0
问题 某新挖航道长10km,宽200m,挖至水深15m,沿航道宽度方向水深为4~8m,高潮时潮高3m,低潮时潮高1.0m,疏浚土上层为2~4m淤泥质土,下层为中密砂层。采用满载吃水5.5m、舱容5000m3的耙吸挖泥船施工。 问题 1.应当考虑怎样进行分条施工? 2.在该开挖工程中,怎样选择耙头比较合理? 3.在该工程中是否需要加高压冲水? 4.如何调整波浪补偿器的压力?
选项
答案

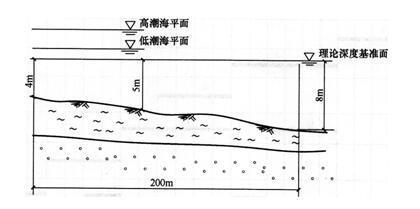

解析 依题意该航道疏浚工程示意图如下: 1.如图所示,将航道沿宽度方向水深<5m的地段,作为一条施工区,低潮时,基本无法施工,应在平均潮位以上时,趁潮施工。 这时4m+2m=6m>5.5m 5m+2m=7m>5.5m施工可以进行 分段的长度以能装满一舱泥为原则。 2.在挖上层2~4m淤泥时,应选用挖掘型耙头,在挖下层中密砂层时,应选用冲刷型耙头。 3.开挖上层淤泥层时,无需采用高压冲水:在开挖下层中密砂层时,采用高压冲水,提高开挖中密砂的效率。 4.在开挖上层淤泥层时,要加大波浪补偿器的压力,以减小耙头对淤泥层的压力;在开挖下层中密砂层时,要减小波浪补偿器的压力,以增大耙头的对地压力,提高开挖效率。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
