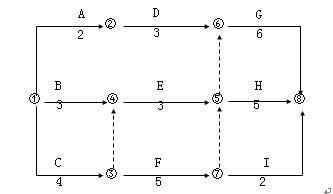

工程项目双代号网络计划如图所示,工作F的最迟开始时间是( )天。 A.4 B.6 C.8 D.10

作者: rantiku 人气: - 评论: 0
问题 工程项目双代号网络计划如图所示,工作F的最迟开始时间是( )天。
选项 A.4 B.6 C.8 D.10
答案 A
解析 本题考查双代号网络图中时间参数的计算。最迟开始时间LS=最迟结束时间LF-持续时间,关键线路为①→③→⑦→⑤→⑥→⑧,工期T=15,LF=15-6=9,LS=9-5=4。参见教材P309

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
