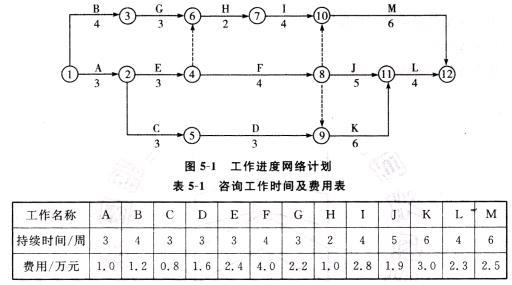

问题 某工程咨询公司参加一项亚行咨询服务项目的投标。为了提高竞争力,该咨询公司在投标文件中重点表述了公司的资历、以往工程咨询的经验和反映咨询服务实力的其他因素。通过评标委员会基于质量和费用的评标方法的评审后,该咨询公司中标,与委托方签订了咨询服务合同。 项目组在工作正式启动前,编制了工作进度网络计划(各工作均按最早时间安排,如图1 所示)和咨询工作时间及费用表(见表1)。 实际咨询服务过程中工作完成进度检查情况如下: (1)当咨询服务工作进行到第9周周末时,检查发现

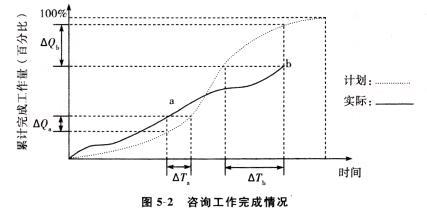

选项 A、B、C、E、G工作均全部完成,D、F 和H三项工作实际完成的资金用量分别为1.6万元、1.0万元和0.5万元,且前9周各项工作的实际支出费用均与计划支出费用相符(支出费用与完成工作量成正比例)。 (2)当咨询服务工作进行到第15周周末时,统计的咨询工作完成情况如图2所示。 【问题】 1.评标委员会对咨询服务的评标,除评审咨询单位资历和以往咨询的经验外,更重视评审哪些因素? 2.该咨询工作计划的完成时间为多少周?为保证合同按期完成,应重点控制哪些关键工作? 3.到第9周周末实际发生的咨询费用累计偏差是多少(列出计算过程)? 分析D、H、F,工作的进度偏差。该咨询合同能否按期完成?简述理由。 4.说明图5—2中a、b两点对应的△Q和△T的含义。
答案
解析 1.更重视评审为完成咨询任务拟采用的方法和途径,参加该项目咨询服务的人员(或专家)的配备(或经验和水平)。 2.该咨询工作计划的完成时间为20周。为保证合同按期完成,应重点控制A、E、F、K、1工作。 3.(1)第9周周末计划发生咨询费用:0.8+1.6+1.O+2.4+3.O+1.2+2.2+1.O=13.2(万元)。 (注:C+D+A+E+3/4XF+B+G+H) 到第9周周末实际发生的咨询费用累计偏差是13.2-10.7=2.5(万元)。 (2)D工作的进度偏差=1.6-1.6=0(万元),D工作进度正常。 F工作的进度偏差=1.0-3/4*4.0=-2.0(万元),F工作比计划进度拖延2周。 H工作的进度偏差=0.5-1.0=-0.5(万元), H工作比计划进度拖延1周。 (3)咨询合同不能按期完成。 理由:第9周周末实际检查时,D工作进度正常, F工作实际只完成1周的工作量而比计划进度拖延2周,H工作实际完成1周也比计划进度拖延1周。 因F工作为关键工作,且F工作拖延2周,将使计划 工期延长2周。 4.图5—2中a、b两点对应的△Q和△T的含义:a点的实际工作进度超前(或比计划进度超额完成、提前完成、多完成)△T;累计完成工作量超前(或比计划工作量超额完成、提前完成、多完成)△Q。 b点的实际工作进度落后(或比计划进度拖延、 少完成)△Tb;累计完成工作量落后(或比计划工作量 拖延、少完成)AQb。
发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
