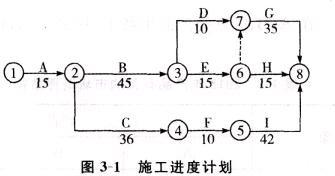

问题 某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 50500)计价方式招标,发包方与承包方签订了施工合同,合同工期为ll0d。 施工合同中约定如下内容: (1)工期每提前(或拖延)1d,奖励(或罚款)3000元(含税金)。 (2)各项工作实际工程量在清单工程量变化幅度10%以外的,双方可协商调整综合单价;变化幅度10%以内的,综合单价不予调整。 (3)发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿 单价,按照50元/工日计算。 (4)规费综合费率为3.55%,税率为3.41%。 工程项目开工前,承包方按时提交了施工方案及施工进度计划(施工进度计划如图1所示),并获得发包方工程师的批准。 根据施工方案及施工进度计划,工作B和工作I需要使用同一台机械施工。该机械的台班单价为1000元/台班。 该工程项目按合同约定正常开工,施工中依次发生如下事件: 事件l:C工作施工中,因设计方案调整,导致c工作持续时间延长10d,造成承包方人员窝工50个工日。 事件2:1工作施工开始前,承包方为了获得工期提前奖励,拟订了I工作缩短2d作业时间的技术组织措施方案,发包方批准了该调整方案。为了保证质量,l工作时间在压缩2cl后不能再压缩。该项技术组织措施产生费用3500元。 事件3:H工作施工中,因劳动力供应不足,使该工作拖延5d。承包方强调劳动力供应不足是天气过于炎热所致。 事件4:招标文件中G工作的清单工程量为1750m3(综合单价为300元/m3),与施工图纸不符,实际工程量为1900m3。经承发包双方商定,在G工作工程量增加但不影响事件1~3 而调整的项目总工期的前提下,每完成1m3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。 上述事件发生后,承包方及时向发包方提出了索赔并得到了相应的处理。 【问题】 1.承包方是否可以分别就事件1~4提出工期和费用索赔?说明理由。 2.事件1~4发生后,承包方可得到的合理工期补偿为多少天?该工程项目的实际工期是多少天? 3.事件1~4发生后,承包方可得到总的费用追加额是多少? (注:计算过程和结果均以元为单位,结果取整)
选项
答案
解析 1.承包方就事件1可以提出工期和费用索赔。 理由:设计方案调整造成C工作时间延长,是发包方应承担的责任,且延误的时间超出总时差(7d)。 承包方就事件2不可以提出工期和费用索赔。 理由:赶工是承包方应承担的责任。 承包方就事件3不可以提出工期和费用索赔。 理由:劳动力供应不足是承包方应承担的责任。 承包方就事件4可以提出费用索赔.不可以提出工期索赔: 理由:招标文件工程量与图纸工程量不符是发包方应承担的责任,但承发包双方商定,工程量增加不影响工期.计算赶工费。 2.事件1~4发生后,承包方可得到的合理工期补偿为3d.该工程项目的实际工期是110+3-2=111(d): 3.事件1~4发生后.承包方可得到总的费用追加额:(50*50—10*1000*50%+50*3005100*360),(1-3.11%)*(1)3.41%)+3000*(113-111=68642(元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
