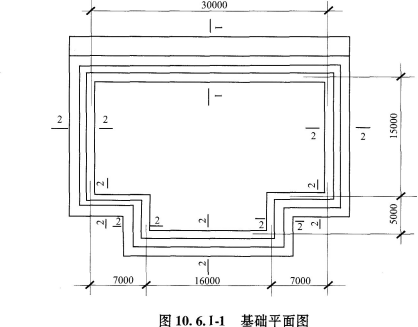

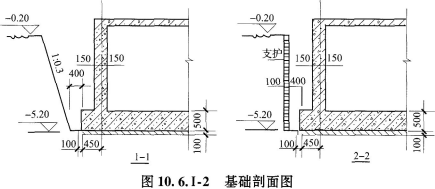

某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打夯机夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m至弃土场。提...

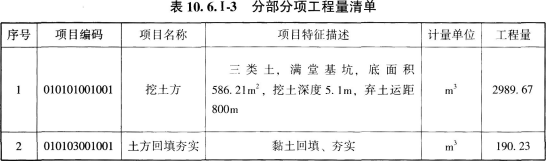

作者: tihaiku 人气: - 评论: 0
问题 某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打夯机夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m至弃土场。提供的施工场地,已按设计室外地坪-0.20m平整,土质为三类土,采取施工排水措施。根据图10.6.Ⅰ-1基础平面图、图10.6.Ⅰ-2剖面图所示的以及现场环境条件和施工经验,确定土方开挖方案为:基坑1-1剖面边坡按1:0.3放坡开挖外.其余边坡均采用坑壁支护垂直开挖,采用挖掘机开挖基坑。假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21m2。 有关施工内容的预算定额直接费单价见表10.6.Ⅰ-1。 承发包双方在合同中约定:以人工费、材料费和机械费之和为基数,计取管理费(费率5%)、利润(利润率4%);以分部分项工程费合计、施工排水和坑壁支护费之和为基数,计取临时设施费(费率1.5%)、环境保护费(费率0.8%)、安全和文明施工费(费率1.8%);不计其他项目费。以分部分项工程费合计与措施项目费合计之和为基数计取规费(费率2%)。税金费率为11%。以上费用未包括进项税额。 问题: 除问题1外,其余问题均根据《房屋建筑与装饰工程工程量计算规范》GB 50854—2013和《建设工程工程量清单计价规范》GB 50500--2013的规定进行计算。 1.预算定额计算规则为:挖基础土方工程量按基础垫层外皮尺寸加工作面宽度的水平投影面积乘以挖土深度,另加放坡工程量,以立方米计算;坑壁支护按支护外侧直接投影面积以平方米计算,挖、运、填土方计算均按天然密实土计算。计算挖掘机挖土、土方回填夯实、自卸汽车运土(800m),坑壁支护的工程量,把计算过程及结果填入表10.6.Ⅰ-2“工程量计算表”中。 2.假定土方回填土工程量190.23m3。计算挖基础土方工程量,编制挖基础土方和土方回填的分部分项工程量清单,填人表10.6-3“分部分项工程量清单”(挖土方的项目编码为010101001.土方回填的项目编码为010103001)。 3.计算挖基础土方的工程量清单综合单价,把综合单价组成和综合单价填入表10.6-4“工程量清单综合单价分项表”中。 4.假定分部分项工程费用合计为31500.00元。 (1)编制挖基础土方的措施项目清单计价表(一)、(二),填人表10.6.Ⅰ-5、表10.6.Ⅰ-6“措施项目清单与计价表(一)、(二)”中。并计算其措施项目费合计。 (2)编制基础土方工程投标报价汇总表,填入表10.6.Ⅰ-7“基础土方工程投标报价汇总表”。 (计算结果均保留两位小数)

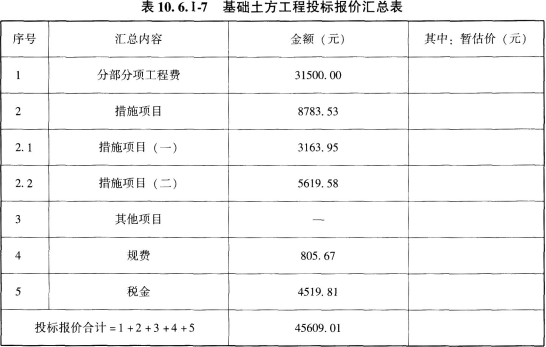

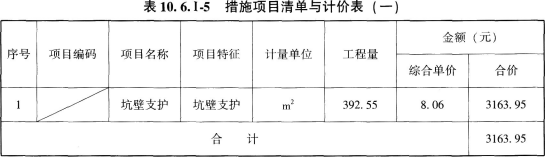

选项
答案

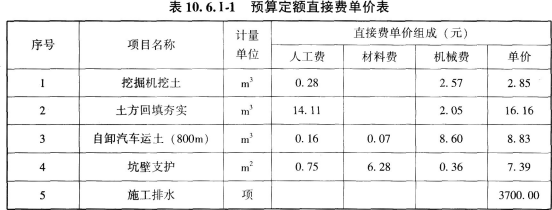

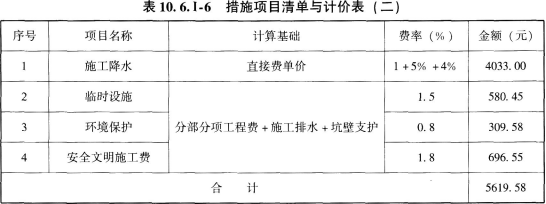

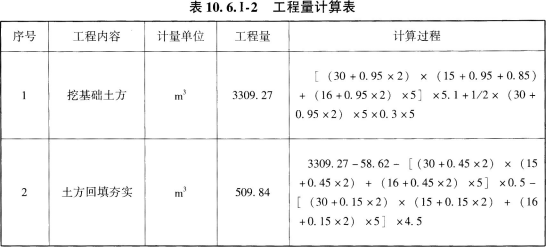

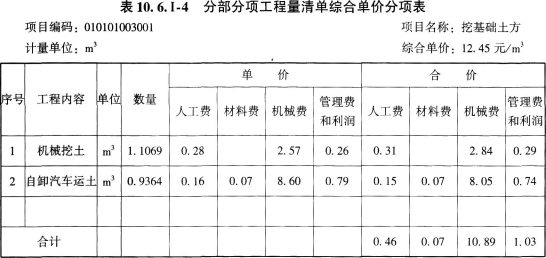

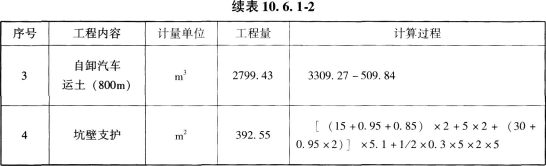

解析 问题1: 说明:按题目设定垫层外皮尺寸加工作面宽度300mm。 问题2: 清单中,挖基础土方工程量计算如下: 挖基础土方工程量=586.21×5.1=2989.67(m3) 问题3: 说明:1.机械挖土:工程含量=3309.27/2989.67=1.1069(m3/m3); 管理费和利润=2.85×(5%+4%)=0.26(元/m3) 2.自卸汽车运土:工程含量=2799.43/2989.67=0.9364(m3/m3); 管理费和利润=8.83×(5%+4%)=0.79(元/m3) 问题4: 说明:坑壁支护综合单价=7.39×(1+5%+4%)=8.06(元/m2)
