某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表9.5-1。承包合同规定: (...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表9.5-1。承包合同规定: (1)开工前发包方向承包方支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。 (2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。 (3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。 (4)分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95。 (5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率11%。假设数据不含进项税额。 问题: 1.工程合同价为多少万元 2.列式计算材料预付款、开工前承包商应得措施项目工程款。 3.根据表9.5-2计算第1、2月造价工程师应确认的工程进度款各为多少万元 4.简述承发包双方对工程施工阶段的风险分摊原则。 (计算结果均保留两位小数)
选项
答案

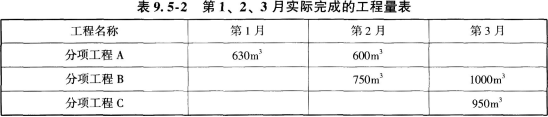

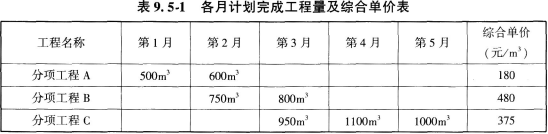

解析 问题1: 工程合同价=(分项+措施+其他)×(1+规费费率%)×(1+税率%) =[(1100×180+1550×480+3050×375)×(1+2%)+208600]×(1+3.5%)×(1+11%) =(2085750.00+208600)×1.14885=2635864.00(元) =263.59(万元) 问题2: 材料预付款:2085750.00×15%=312862.50(元) 开工前措施款:41715.00×50%=20857.50(元) 问题3: 第1、2月工程进度款计算: 第1月:(630×180+41715.00×50%)×1.14885×90%=138817.56(元) 第2月: A分项:630+600=1230>(500+600)×(1+10%)=1210m3 则:(580×180+20×180×0.95)×1.14885=123869.01(元) B分项:750×480×1.14885=413586.00(元) A与B分项小计:123869.01+413586.00=537455.01(元) 进度款:537455.01×90%-312862.50/3=379422.01(元)=37.94(万元) 问题4: 承发包方对工程施工阶段风险分摊原则:可以预见的风险由承包方承担,不可预见的风险由发包方承担。

相关内容:工程项目,三个,分项,工程,工程量,清单,招标,中标人,合同,工期,5个月,计划,综合,单价,规定

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 恰考网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0358秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
