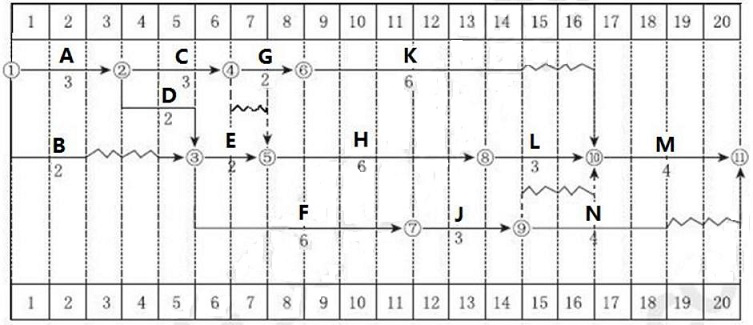

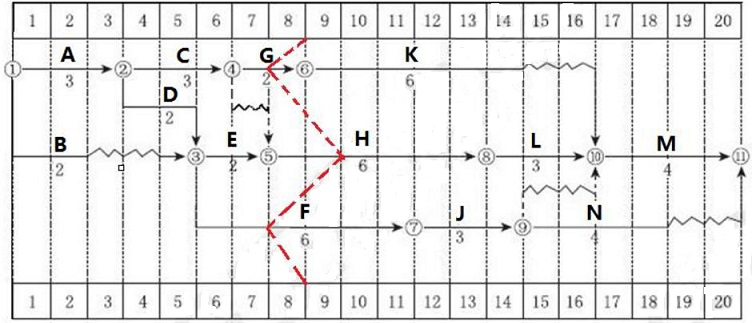

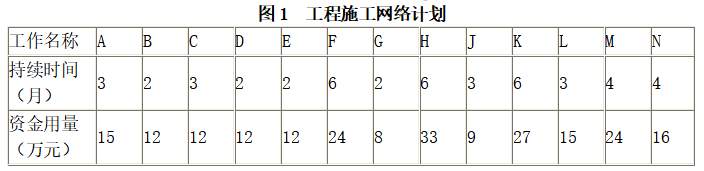

问题 某总建筑面积27000m3的办公楼工程,项目业主通过工程量清单招标确定某承包商为中标人,工期为20个月。承包商按时提交了施工方案和施工网络计划,如图1和表1所示,经工程师代表审查批准后,作为施工阶段投资控制的依据。 实际施工过程中发生了如下事件: (1)工作B进行1个月后,因建设单位原因修改设计导致停工2个月,工日窝工600工日。 (2)在第8个月末检查进度时发现,A、B、C、D、E工作均全部完成,F工作、G共和H工作实际完成的资金用量为8万元、4万元和11万元。 (3)K工作出现施工质量问题,工程师下令返工处理,共计用时1个月,返工费用3万元。 (4)施工至第19个月时发生百年一遇大冰雹及暴雨,导致全场停工、清理恢复施工共用时1个月,施工方设备损失费用8万元、机械闲置30个台班,清理和修复工程费用24.5万元(含规税)。 项目所在地人工工资标准为150.00元/工日,窝工补偿标准均为50.00元/工日。施工机械运转台班费800元/台班,闲置台班费550元/台班,项目规费税金综合费率15.8%。人员窝工和机械闲置时可以补偿部分现场管理费,费率按照人机之和的4%计取。 <1> 、在图1上绘制8月末的实际进度前锋线,分析F、H、G三项工作的进度偏差及对总工期的影响。 <2> 、计算8月末的进度偏差是多少 <3> 、若施工方针对事件1、3、4,按规定时间提出了索赔,请问工期和费用索赔是否成立 说明原因。 <4> 、计算施工方能得到的工期和费用索赔总额。
选项
答案
解析 【1】 F工作进度拖后1个月,总时差2个月,对总工期无影响。 H工作进度提前1个月,H是关键工作,可能使总工期提前1个月。 G工作拖后1个月,总时差2个月,对总工期无影响。 图1 工程施工网络计划 【2】 第8月末的已完工程计划投资=15+12+12+12+12+8+4+11=86(万元) 第8月末的拟完工程计划投资=15+12+12+12+12+12+8+5.5=88.5(万元) 进度偏差=86-88.5=-2.5(万元) 工期落后2.5万元。 【3】 事件1:工期索赔不成立,费用索赔成立。因为修改设计是建设单位原因,费用损失应由甲方承担,但是延误的时间(2个月)没有超过工作B的总时差(3个月),不影响工期。 事件3:工期和费用索赔不成立。因为施工质量问题是施工方的原因,应自行承担相应的工期和费用。 事件4:工期索赔成立,清理和修复工程费用索赔成立,机械闲置和继续损失费用索赔不成立。因为不可抗力造成的工期延误(1个月)应顺延工期,双方损失各自承担,清理和修复费用由发包人承担。 【4】 工期索赔1个月。 事件1费用索赔:600×50×(1+4%)×(1+15.8%)/10000=3.61(万元) 事件4费用索赔:24.5(万元) 费用索赔合计:3.61+24.5=28.11(万元)

相关内容:某总,建筑面积,27000m3,办公楼,工程,项目,业主,工程量,清单,招标,承包商,中标人,工期,20个月,施工,方案,网络,计划,如图,和表

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
  • 文件: /twcms/kongphp/cache/cache_redis.class.php
  • 位置: 第 85 行
    <?php echo 'KongPHP, Road to Jane.'; ?>
