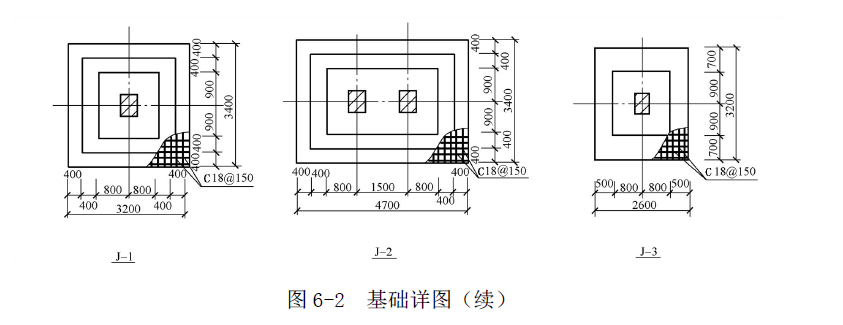

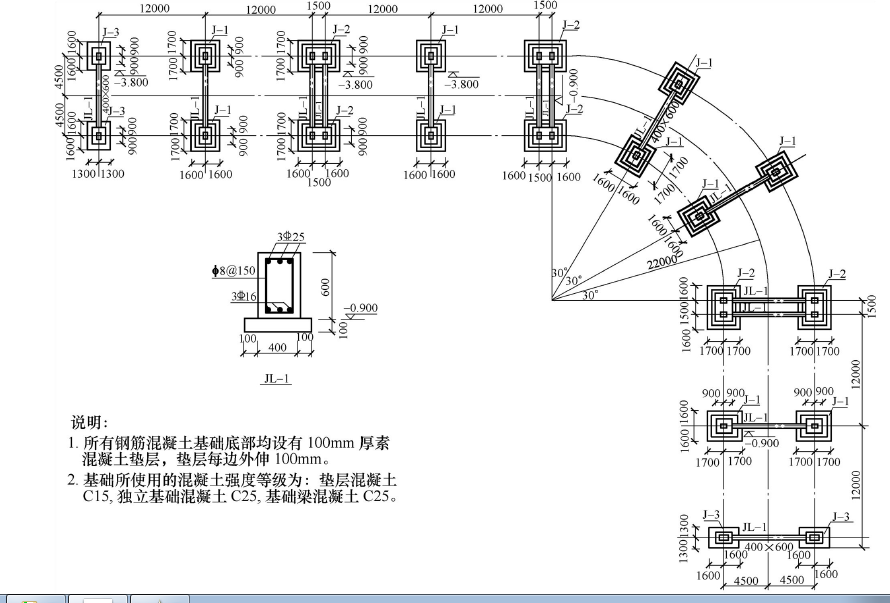

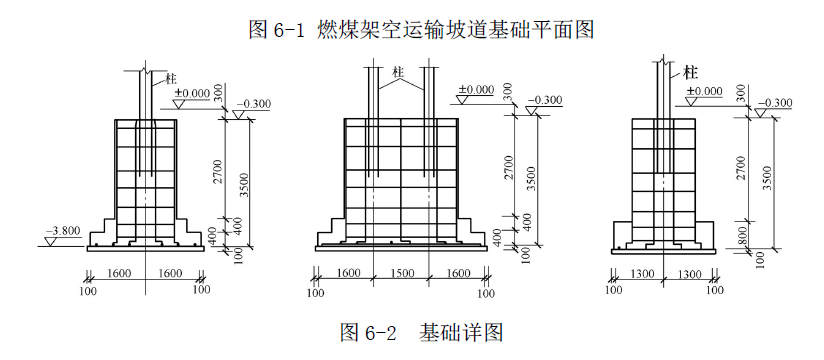

某热电厂煤仓燃煤架空运输坡道基础平面及相关技术参数,如图6-1 燃煤架空运输坡道基础平面图和图6-2 基础详图所示。 问题: 1.根据工程...

作者: tihaiku 人气: - 评论: 0
问题 某热电厂煤仓燃煤架空运输坡道基础平面及相关技术参数,如图6-1 燃煤架空运输坡道基础平面图和图6-2 基础详图所示。 问题: 1.根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在表6-1“工程量计算表”中,列式计算现浇混凝土基础垫层、现浇混凝土独立基础(?0.3m 以下部分)、现浇混凝土基础梁、现浇构件钢筋、现浇混凝土模板五项分部分项工程的工程量。根据已有类似项目结算资料测算,各钢筋混凝土基础钢筋参考含量分别为:独立基础80kg/m3,基础梁100kg/m3。(基础梁施工是在基础回填土回填至?1.00m时再进行基础梁施工) 2.根据问题1 的计算结果及表6-2 中给定的项目编码、综合单价,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在表6-2 中编制“分部分项工程和单价措施项目清单与计价表”。 3.假如招标工程量清单中,表6-2 中单价措施项目中模板项目的清单不单独列项,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)中工作内容的要求,模板费应综合在相应分部分项项目中,根据表6-2 的计算结果,列式计算相应分部分项工程的综合单价。 4.根据问题1 的计算结果,按定额规定混凝土损耗率1.5%,列式计算该架空运输坡道土建工程基础部分总包方与商品混凝土供应方各种强度等级混凝土的结算用量。(计算结果保留2 位小数)
选项
答案

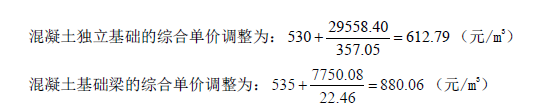

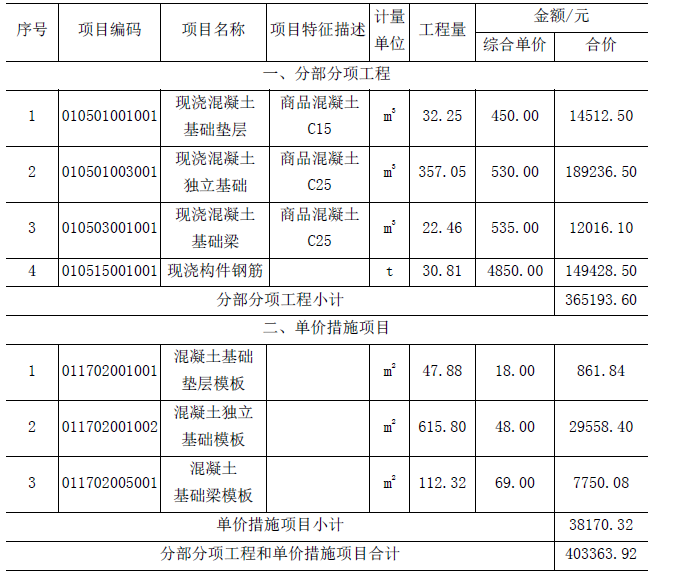

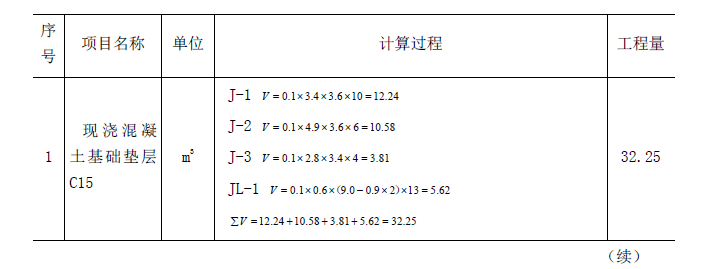

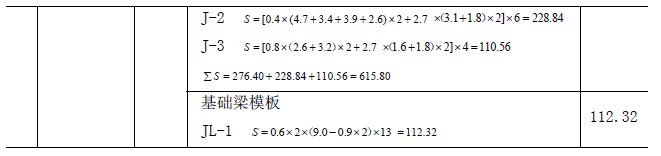

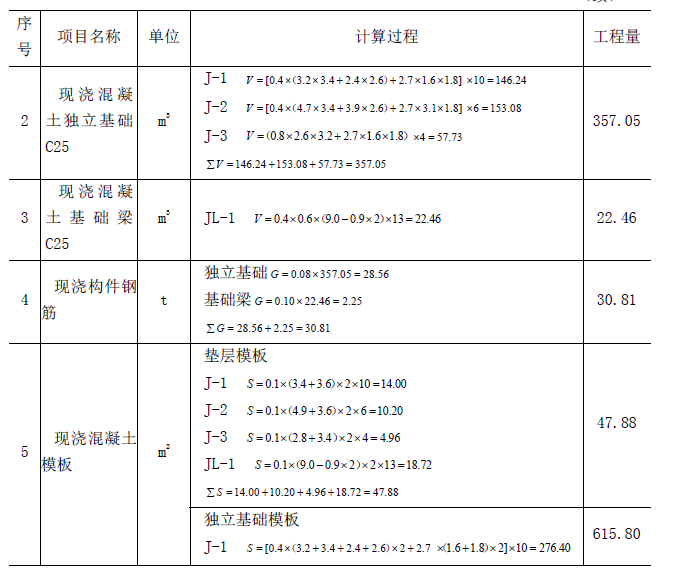

解析 问题1: 表3-24 工程量计算表 问题2: 表3-25 分部分项工程和单价措施项目清单与计价表 问题3: 此三项模板费用应计入相应的混凝土工程项目的综合单价中。 混凝土垫层的综合单价调整为: 问题4: 该架空运输坡道土建工程基础部分总包方与商品混凝土供应方混凝土结算用量为:

相关内容:热电厂,架空,运输,坡道,基础,平面,相关,技术,参数,如图,平面图,详图,问题,根据,工程

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 恰考网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0269秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
