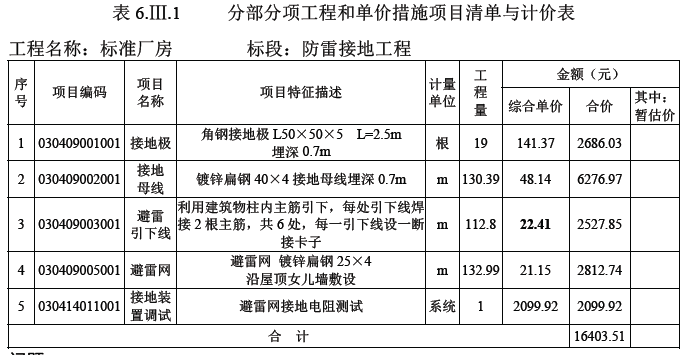

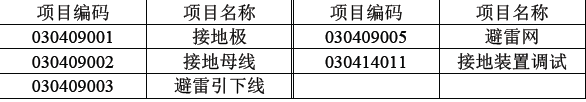

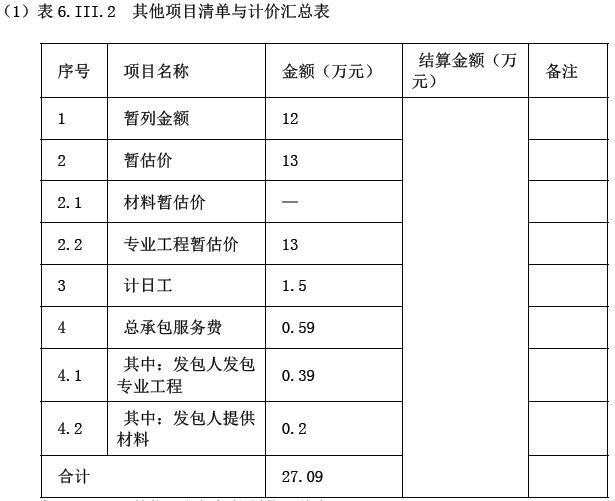

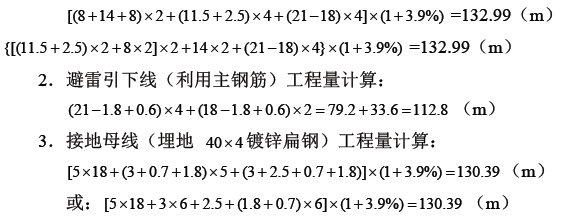

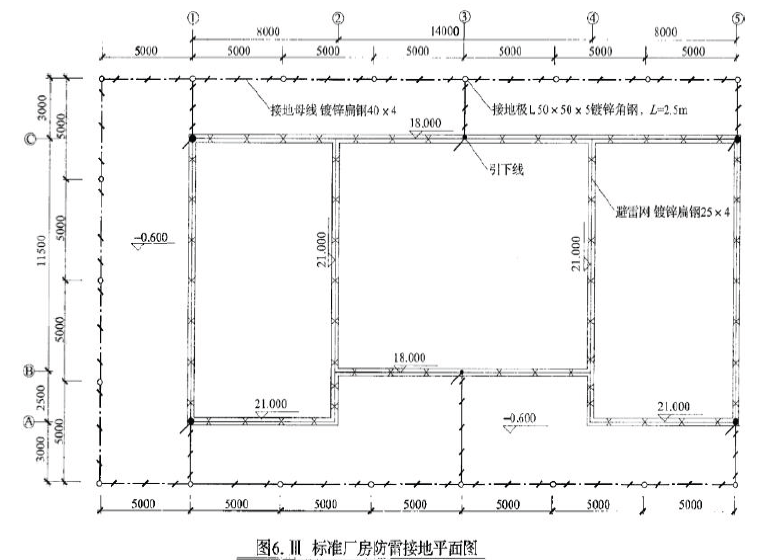

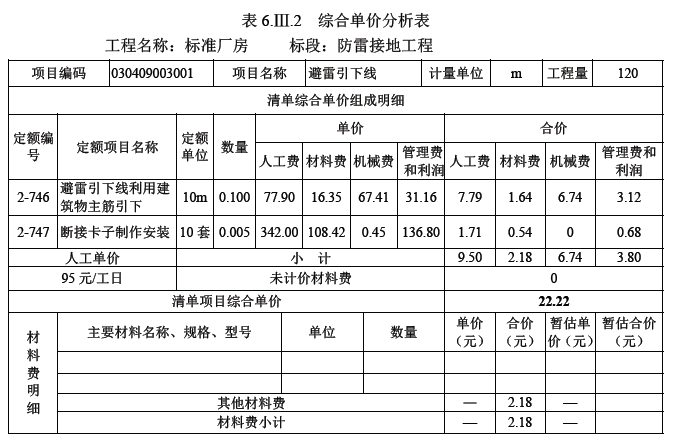

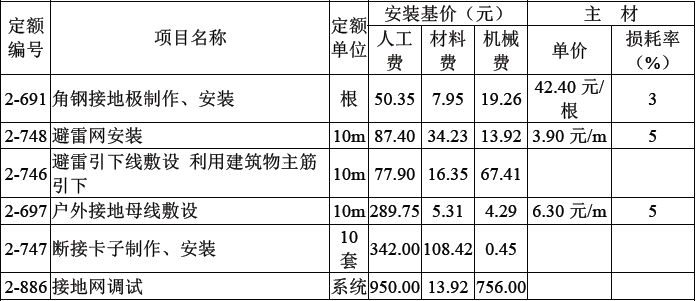

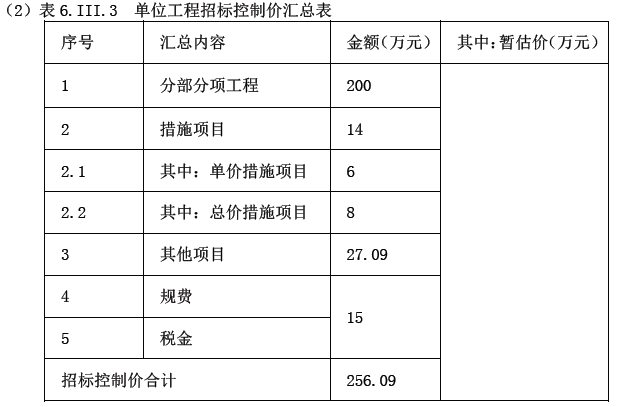

工程背景资料如下: 1.图 .Ⅲ所示为某标准厂房防雷接地平面图。 2.防雷接地工程的相关定额见下表: 3.该工程的管理费和利润分别按人工...

作者: tihaiku 人气: - 评论: 0
问题 工程背景资料如下: 1.图 .Ⅲ所示为某标准厂房防雷接地平面图。 2.防雷接地工程的相关定额见下表: 3.该工程的管理费和利润分别按人工费的30%和10%计算,人工单价为95 元/工日。 4.相关分部分项工程量清单项目统一编码见下表: 问题: 1.按照背景资料1~4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》(GB50500—2013)和《通用安装工程工程量计算规范》(GB 50856—2013)的规定,分别列式计算避雷网、避雷引下线(利用建筑物主筋作引下线不计附加长度)和接地母线的工程量,将计算式与结果填写在答题卡上,并在答题卡表6.Ⅲ.1“分部分项工程和单价措施项目清单与计价表”中计算和编制各分部分项工程的综合单价与合价。 2.设定该工程“避雷引下线”项目的清单工程量为120m,其余条件均不变,根据背景材料2中的相关定额,在答题卡6.Ⅲ.2“综合单价分析表”中,计算该项目的综合单价。 (“数量”栏保留三位小数,其余均保留两位小数) 3.本工程在编制招标控制价时的数据设定如下:分部分项工程量清单费用为200万元,其中人工费为34万元,发包人提供材料为20万元,总价项目措施费为8万元,单价项目措施费为6万元,暂列金额为12万元,材料暂估价为18万元,发包人发包专业工程暂估价为13万元,计日工为1.5万元,总承包服务费率(发包人发包专业工程)按3%计,总承包服务费率(发包人提供材料)按1%计,规费、税金为15万元。 请根据上述给定的数据,在答题纸表6.III.2“其他项目清单与计价汇总表”中计算并填写其他项目中各项费用的金额;在答题纸表6.III.3“单位工程招标控制价汇总表”中计算并填写本工程招标控制价中各项费用的金额。 (计算结果保留两位小数) 说明: 1.室内外地坪高差0.60m,不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接 耗量。 2.避雷网采用25×4镀锌扁钢,沿屋顶女儿墙敷设。 3.引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋,每一引下线离地坪1.8m 处设一断接卡子。 4.户外接地母线均采用40×4镀锌扁钢,埋深0.7m。 5.接地极采用L50×50×5镀锌角钢制作,L=2.5m。 6.接地电阻要求小于10Ω。 7.图中标高单位以m计,其余均为mm。
选项
答案
解析 问题1. 1.避雷网(25×4 镀锌扁钢)工程量计算: 问题2. 问题3.
